この記事で分かること
令和元年度(後期)2級管工事施工管理技士「学科試験」の問題No.21〜30を、選択肢ごとに⭕❌でやさしく解説します。No.24〜28は必須問題です。正答は公式の正答肢で確認済みです。
この記事の問題はどこから?
問題文・図・解答は、試験を実施している一般財団法人 全国建設研修センターが公表しているものです。本記事はそれを引用したうえで、解説・図解・覚え方を独自に加えています。
出典:令和元年度後期 2級管工事施工管理技術検定(学科試験)
問21
分野:消火設備重要度 ★★☆
屋内消火栓設備において、ポンプの仕様の決定に関係のないものはどれか。
(1)実揚程
(2)水源の容量
(3)屋内消火栓の同時開口数
(4)消防用ホースの摩擦損失水頭
答え・解説を見る
用語ポンプの仕様(揚程・吐出量)とは?
ポンプの仕様は、主に揚程(どれだけの高さ・圧力まで送れるか)と吐出量(1分間にどれだけ出せるか)で決まります。
揚程は実揚程(水をくみ上げる高さ)やホース・配管の摩擦損失(管の中を流れるときの抵抗で失われる圧力)から、吐出量は同時に使う消火栓の数(同時開口数)から決めます。一方水源の容量は「水をどれだけ貯めるか」という別の話で、ポンプ仕様の決定には関係しません。
⭕(1)実揚程
関係あり。実揚程(水をくみ上げる高さ)は、ポンプに必要な揚程を決めるのに関係します。
❌(2)水源の容量
これが正解(関係のないもの)。水源の容量(ためておく水の量)は、貯水タンクの大きさの話で、ポンプの揚程や吐出量という「仕様」の決定には関係しません。
⭕(3)屋内消火栓の同時開口数
関係あり。屋内消火栓の同時開口数は、必要な吐出量(水の量)を決めるのに関係します。
⭕(4)消防用ホースの摩擦損失水頭
関係あり。消防用ホースの摩擦損失水頭(ホースの抵抗で失われる圧力を、水の高さに置き換えて表したもの)は、必要な揚程に加える分として関係します。
👉 この分野をもっとくわしく屋内消火栓とスプリンクラーの設備|加圧送水装置と配管【管工事施工管理技士】
問22
分野:ガス設備重要度 ★★☆
ガス設備に関する記述のうち、適当でないものはどれか。
(1)液化石油ガスの一般家庭用のガス容器には、10kg、20kg、50kg等のものがある。
(2)都市ガスの中圧供給方式は、供給量が多い場合、又は、供給先までの距離が長い場合に採用される。
(3)マイコンメーターは、災害発生のおそれのある大きさの地震動を検知した場合、ガスを遮断する機能を有している。
(4)液化石油ガスは、プロパン、ブタン等を主成分としており、空気より軽いため、漏洩すると高いところに滞留する。
答え・解説を見る
用語LPGは空気より重いとは?
液化石油ガス(LPG)は、プロパンやブタンが主成分で、空気より重い気体です。そのため漏れると、床など低いところにたまります。
(都市ガスは主成分メタンで空気より軽く、天井付近にたまります。)LPGは「重い=低いところ」なので、「空気より軽く高いところに滞留する」は逆で誤りです。
⭕(1)液化石油ガスの一般家庭用のガス容器には、10kg、20kg、50kg等のものがある。
正しい。LPGの一般家庭用ガス容器には、10kg・20kg・50kgなどがあります。
⭕(2)都市ガスの中圧供給方式は、供給量が多い場合、又は、供給先までの距離が長い場合に採用される。
正しい。都市ガスの中圧供給方式(ガスを一般家庭向けより高い圧力で送る方式)は、供給量が多いときや供給先まで距離が長いときに採用されます。
⭕(3)マイコンメーターは、災害発生のおそれのある大きさの地震動を検知した場合、ガスを遮断する機能を有している。
正しい。マイコンメーターは、大きな地震動を検知するとガスを自動で遮断します。
❌(4)液化石油ガスは、プロパン、ブタン等を主成分としており、空気より軽いため、漏洩すると高いところに滞留する。
これが誤り。液化石油ガス(LPG)は空気より重いので、漏れると低いところ(床付近)に滞留します。「空気より軽く高いところに滞留」は逆で誤りです。
問23
JISに規定する「建築物の用途別による屎尿浄化槽の処理対象人員算定基準」において、処理対象人員の算定式に、延べ面積が用いられていない建築用途はどれか。
(1)集会場
(2)公衆便所
(3)事務所
(4)共同住宅
答え・解説を見る
用語処理対象人員の算定とは?
浄化槽(トイレなどの汚水をきれいにしてから流す設備)の大きさを決めるには、その建物を何人が使うか(処理対象人員)を見積もることが必要です。JISでは建物の用途ごとに算定式が決まっています。
多くの用途(集会場・事務所・共同住宅など)は延べ面積(各階の床面積の合計)をもとに計算しますが、公衆便所は「便器の数」をもとに計算します。そのため、延べ面積を用いないのは公衆便所です。
❌(1)集会場
延べ面積を用いる。集会場は、延べ面積をもとに処理対象人員を算定します。
⭕(2)公衆便所
これが正解(延べ面積を用いない)。公衆便所は、便器の数をもとに処理対象人員を算定します。延べ面積は用いません。
❌(3)事務所
延べ面積を用いる。事務所は、延べ面積をもとに処理対象人員を算定します。
❌(4)共同住宅
延べ面積を用いる。共同住宅は、延べ面積をもとに処理対象人員を算定します。
👉 この分野をもっとくわしく水道法・下水道法・浄化槽法|給水装置はどこまでか【管工事施工管理技士】
問24
分野:給湯設備重要度 ★★☆
給湯設備の機器に関する記述のうち、適当でないものはどれか。
(1)密閉式ガス湯沸器は、燃焼空気を室内から取り入れ、燃焼ガスを直接屋外に排出するものである。
(2)空気熱源ヒートポンプ給湯器は、大気中の熱エネルギーを給湯の加熱に利用するものである。
(3)真空式温水発生機は、本体に封入されている熱媒水の補給が不要である。
(4)小型貫流ボイラーは、保有水量が極めて少ないため起動時間が短く、負荷変動への追従性が良い。
答え・解説を見る
用語密閉式と半密閉式の給湯器とは?
ガス湯沸器は、燃焼に使う空気をどこから取るかで分かれます。密閉式(FF・BF式)は、給気も排気も屋外で、屋内の空気を汚しません。安全性が高い方式です。
一方、半密閉式(CF・FE式)は、燃焼空気を室内から取り入れ、排ガスは屋外へ出します。問題文は密閉式なのに「燃焼空気を室内から取り入れ」としているので誤りです。
❌(1)密閉式ガス湯沸器は、燃焼空気を室内から取り入れ、燃焼ガスを直接屋外に排出するものである。
これが誤り。密閉式(FF・BF式)ガス湯沸器は、燃焼空気を屋外から取り入れ、燃焼ガスも屋外へ出します(屋内の空気を使いません)。「燃焼空気を室内から取り入れ」は半密閉式の説明で、誤りです。
⭕(2)空気熱源ヒートポンプ給湯器は、大気中の熱エネルギーを給湯の加熱に利用するものである。
正しい。空気熱源ヒートポンプ給湯器は、大気中の熱を集めてお湯を沸かします。
⭕(3)真空式温水発生機は、本体に封入されている熱媒水の補給が不要である。
正しい。真空式温水発生機は、内部が密閉されているので、熱媒水(熱を運ぶために封入された水)の補給は不要です。
⭕(4)小型貫流ボイラーは、保有水量が極めて少ないため起動時間が短く、負荷変動への追従性が良い。
正しい。小型貫流ボイラー(細い管に水を通しながら一気に加熱するボイラー)は保有水量が極めて少ないので、すぐ湯が沸き、負荷変動(お湯の使用量の増減)によく追従します。
👉 この分野をもっとくわしく給湯設備|60℃以上にする理由と膨張対策【管工事施工管理技士】
問25
分野:送風機・ポンプ重要度 ★★☆
送風機及びポンプに関する記述のうち、適当でないものはどれか。
(1)遠心送風機は、羽根車の中に軸方向から空気が入り、半径方向に通り抜ける構造である。
(2)遠心ポンプの軸動力は、吐出量の増加とともに減少する。
(3)斜流送風機は、風量・静圧とも遠心式と軸流式の中間に位置し、小形の割には取り扱う風量が大きい。
(4)遠心ポンプの吐出量の調整弁は、ポンプの吐出側に設ける。
答え・解説を見る
用語遠心ポンプの軸動力とは?
軸動力は、ポンプを回すのに必要な力(動力)です。遠心ポンプでは、送る水の量(吐出量)が増えるほど、必要な軸動力も増えていくのが一般的な特性です。
つまり、水をたくさん出すほどモーターに大きな力が必要になります。「吐出量の増加とともに減少する」は逆なので誤りです。
⭕(1)遠心送風機は、羽根車の中に軸方向から空気が入り、半径方向に通り抜ける構造である。
正しい。遠心送風機は、羽根車の中心に軸方向から空気が入り、半径方向(外向き)に出る構造です。
❌(2)遠心ポンプの軸動力は、吐出量の増加とともに減少する。
これが誤り。遠心ポンプの軸動力は、一般に吐出量が増えるほど増加します。「吐出量の増加とともに減少する」は逆で誤りです。
⭕(3)斜流送風機は、風量・静圧とも遠心式と軸流式の中間に位置し、小形の割には取り扱う風量が大きい。
正しい。斜流送風機は、風量・静圧(ダクトの中で空気を押し出す圧力)とも遠心式と軸流式の中間で、小形の割に風量が大きいのが特徴です。
⭕(4)遠心ポンプの吐出量の調整弁は、ポンプの吐出側に設ける。
正しい。遠心ポンプの吐出量の調整弁は、ポンプの吐出側(出口)に設けます。
問26
分野:配管材料重要度 ★★☆
配管材料に関する記述のうち、適当でないものはどれか。
(1)配管用炭素鋼鋼管には黒管と白管があり、白管は、黒管に溶融亜鉛めっきを施したものである。
(2)銅及び銅合金の継目無管のうち、りん脱酸銅の硬質管は、肉厚によりK、L及びMタイプに分類される。
(3)水道用硬質塩化ビニルライニング鋼管のうち、SGP-VAは、配管用炭素鋼鋼管の内面と外面に硬質ポリ塩化ビニルをライニングしたものである。
(4)排水用硬質塩化ビニルライニング鋼管は、ねじ加工ができないため、MD継手等を使用する。
答え・解説を見る
用語塩ビライニング鋼管の種類(VA・VB・VD)とは?
水道用硬質塩化ビニルライニング鋼管(鋼管の内側などを塩ビで覆った管)は、外面の処理の違いで種類が分かれます。SGP-VAは内面ライニング+外面は防錆塗装、SGP-VBは内面ライニング+外面亜鉛めっき、SGP-VDは内面も外面もライニングです。
つまり「内面と外面の両方にライニング」なのはSGP-VDです。SGP-VAは内面だけなので、「SGP-VAは内面と外面にライニング」は誤りです。
⭕(1)配管用炭素鋼鋼管には黒管と白管があり、白管は、黒管に溶融亜鉛めっきを施したものである。
正しい。配管用炭素鋼鋼管の白管は、黒管(表面処理をしていない管)に溶融亜鉛めっきをしてさびにくくしたものです。
⭕(2)銅及び銅合金の継目無管のうち、りん脱酸銅の硬質管は、肉厚によりK、L及びMタイプに分類される。
正しい。りん脱酸銅の硬質管は、肉厚によりK・L・Mタイプに分類されます。
❌(3)水道用硬質塩化ビニルライニング鋼管のうち、SGP-VAは、配管用炭素鋼鋼管の内面と外面に硬質ポリ塩化ビニルをライニングしたものである。
これが誤り。SGP-VAは、鋼管の内面のみに硬質ポリ塩化ビニルをライニングしたものです(外面は防錆塗装)。「内面と外面にライニング」は誤りで、それはSGP-VDです。
⭕(4)排水用硬質塩化ビニルライニング鋼管は、ねじ加工ができないため、MD継手等を使用する。
正しい。排水用硬質塩化ビニルライニング鋼管はねじ加工ができないので、MD継手(ねじを使わず、差し込んで締め付けてつなぐ継手)などを使います。
👉 この分野をもっとくわしく配管材料の種類と使い分け|SGP・VP・ライニング管の記号が読める【管工事施工管理技士】
問27
ダクトに関する記述のうち、適当でないものはどれか。
(1)保温付きフレキシブルダクトはグラスウールを主材としたもので、補強として鋼線がスパイラル状に巻かれている。
(2)スパイラルダクトの接続には、差込み継手又はフランジ継手を用いる。
(3)コーナーボルト工法には、共板フランジ工法とスライドオンフランジ工法がある。
(4)長方形ダクトの板厚は、ダクトの周長により決定する。
答え・解説を見る
用語長方形ダクトの板厚とは?
長方形ダクトは、大きい(辺が長い)ほど面がたわみやすいので、厚い鋼板を使います。板厚を決める基準になるのは、いちばん長い辺(長辺)の寸法です。
長辺が大きいほど厚い板を使い、その板厚を四辺すべてに使います。「周長(まわりの長さの合計)で決める」のではないので、誤りです。「板厚は長辺で決まる」と覚えます。
⭕(1)保温付きフレキシブルダクトはグラスウールを主材としたもので、補強として鋼線がスパイラル状に巻かれている。
正しい。保温付きフレキシブルダクトは、グラスウール(ガラスを綿のように細い繊維にした断熱材)を主材とし、鋼線をスパイラル状に巻いて補強しています。
⭕(2)スパイラルダクトの接続には、差込み継手又はフランジ継手を用いる。
正しい。スパイラルダクト(帯状の鋼板をらせん状に巻いて作った丸いダクト)の接続には、差込み継手またはフランジ継手を用います。
⭕(3)コーナーボルト工法には、共板フランジ工法とスライドオンフランジ工法がある。
正しい。コーナーボルト工法(ダクトの四隅をボルトで締めてつなぐ工法)には、共板フランジ工法とスライドオンフランジ工法があります。
❌(4)長方形ダクトの板厚は、ダクトの周長により決定する。
これが誤り。長方形ダクトの板厚は、長辺(いちばん長い辺)の寸法により決定します。「周長(まわりの長さの合計)」ではないので誤りです。
問28
分野:施工管理法(設計図書)重要度 ★★☆
次の書類のうち、「公共工事標準請負契約約款」上、設計図書に含まれないものはどれか。
(1)現場説明書
(2)現場説明に対する質問回答書
(3)工程表
(4)仕様書
答え・解説を見る
用語設計図書とは?
設計図書とは、工事の内容を発注者が示すための書類一式です。公共工事標準請負契約約款では、①図面 ②仕様書 ③現場説明書 ④現場説明に対する質問回答書の4つと決められています。
一方、工程表は施工者が自分で作る進め方の予定表なので、設計図書には含まれません。「発注者が示すもの=設計図書、施工者が作るもの=含まれない」で区別します。
⭕(2)現場説明に対する質問回答書
含まれる。現場説明に対する質問回答書は、設計図書に含まれます。
❌(3)工程表
これが正解(含まれないもの)。工程表は、施工者が工事の進め方を示す書類で、設計図書には含まれません。
問29
分野:施工計画重要度 ★★☆
公共工事における施工計画に関する記述のうち、適当でないものはどれか。
(1)設計図書及び工事関係図書は、監督員の承諾を受けた場合を除き、工事の施工のために使用する以外の目的で第三者に使用させない。
(2)現場代理人は、主任技術者を兼ねることができる。
(3)施工計画書に記載された品質計画は、その妥当性について監督員の承諾を得る。
(4)設計図書の中にくい違いがある場合、現場代理人の責任で対応方法を決定し、その結果を記録に残す。
答え・解説を見る
用語設計図書のくい違いの対応とは?
設計図書(図面や仕様書など)の内容にくい違い(矛盾)が見つかることがあります。これを現場の判断で勝手に決めてしまうと、発注者の意図と違う工事になりかねません。
そのため、くい違いがあったら監督員(発注者側)と協議して対応方法を決めます。「現場代理人の責任で対応方法を決定する」は誤りです。
⭕(1)設計図書及び工事関係図書は、監督員の承諾を受けた場合を除き、工事の施工のために使用する以外の目的で第三者に使用させない。
正しい。設計図書等は、監督員の承諾がある場合を除き、施工以外の目的で第三者に使わせません。
⭕(2)現場代理人は、主任技術者を兼ねることができる。
正しい。現場代理人(受注者に代わって現場を取り仕切る責任者)は、主任技術者(工事の技術面を管理する技術者)を兼ねることができます。
⭕(3)施工計画書に記載された品質計画は、その妥当性について監督員の承諾を得る。
正しい。施工計画書の品質計画は、その妥当性について監督員の承諾を得ます。
❌(4)設計図書の中にくい違いがある場合、現場代理人の責任で対応方法を決定し、その結果を記録に残す。
これが誤り。設計図書にくい違いがある場合は、現場代理人が独断で決めず監督員と協議して対応方法を決めます。「現場代理人の責任で決定する」は誤りです。
👉 この分野をもっとくわしく施工計画と現場の段取り|届出の相手と日数【管工事施工管理技士】
問30
分野:施工管理法(工程管理)重要度 ★★★

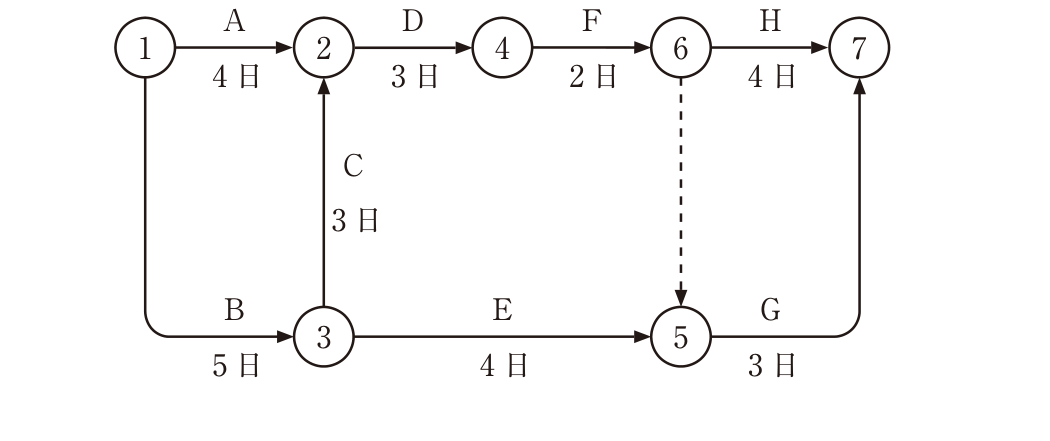

下図に示すネットワーク工程表において、クリティカルパスの所要日数として、適当なものはどれか。ただし、図中のイベント間のA〜Hは作業内容、日数は作業日数を表す。
答え・解説を見る
用語クリティカルパスの求め方とは?
クリティカルパスは、スタートからゴールまででいちばん日数のかかる道すじで、工期を決めます。各イベント(丸番号)に「そこまでの最長日数」を書き込んで求めます。
この図では、①→③が5日、③→②(C)が3日、②→④(D)が3日、④→⑥(F)が2日、⑥→⑦(H)が4日で、合計5+3+3+2+4=17日。これが最長でクリティカルパスになります。
❌(3)16日
誤り。①→②→④→⑥→⑦(4+3+2+4=13日)などの経路はありますが、これより長い経路があります。
⭕(4)17日
これが正しい。最長経路は①→③→②→④→⑥→⑦で、B5+C3+D3+F2+H4=17日。これがクリティカルパスです。
👉 この分野をもっとくわしく工程表の種類|ガントチャートとバーチャートのちがい【管工事施工管理技士】
