この記事で分かること

令和4年度(後期)2級管工事施工管理技士「第一次検定」の問題No.21〜30を、選択肢ごとに⭕❌でやさしく解説します。No.24〜28は必須問題、No.29〜38は選択問題です。正答は公式の正答肢で確認済みです。

この記事の問題はどこから?

問題文・図・解答は、試験を実施している一般財団法人 全国建設研修センターが公表しているものです。本記事はそれを引用したうえで、解説・図解・覚え方を独自に加えています。
出典:令和4年度後期 2級管工事施工管理技術検定(第一次検定)

問21

分野:消火設備重要度 ★★☆

屋内消火栓設備において、加圧送水装置の方式として、適当でないものはどれか。

(1)水道直結による方式
(2)高架水槽による方式
(3)圧力水槽による方式
(4)ポンプによる方式
答え・解説を見る
正解
(1)が誤り

用語加圧送水装置とは?

加圧送水装置は、屋内消火栓で放水するのに必要な圧力と水量を作り出す装置です。方式は①高架水槽②圧力水槽③ポンプの3つです。

「水道直結」は水道本管の圧力をそのまま使うもので、消火に必要な圧力を自分で作る加圧送水装置には含まれません。3方式をセットで覚えます。

❌(1)水道直結による方式

これが誤り。水道直結方式は水道の圧力をそのまま使う方式で、加圧送水装置ではありません。屋内消火栓の加圧送水装置には水道直結方式はないので誤りです。

⭕(2)高架水槽による方式

正しい。高架水槽方式は、高い所の水槽の落差で圧力をかける加圧送水装置の方式です。

⭕(3)圧力水槽による方式

正しい。圧力水槽方式は、密閉タンク内の空気の圧力で水を押し出す加圧送水装置の方式です。

⭕(4)ポンプによる方式

正しい。ポンプ方式は、ポンプで水を加圧して送る、最も一般的な加圧送水装置の方式です。

屋内消火栓とスプリンクラーの設備|加圧送水装置と配管【管工事施工管理技士】👉 この分野をもっとくわしく屋内消火栓とスプリンクラーの設備|加圧送水装置と配管【管工事施工管理技士】

問22

分野:ガス設備重要度 ★★☆

ガス設備に関する記述のうち、適当でないものはどれか。

(1)貯蔵能力1,000kg未満のバルク貯槽は、その外面から2m以内にある火気をさえぎる措置を講じ、かつ、屋外に設置する。
(2)液化石油ガス(LPG)用のガス漏れ警報器の有効期間は、5年である。
(3)ガスの比重が1未満の場合、ガス漏れ警報設備の検知器は燃焼器等から水平距離10m以内に設ける。
(4)パイプシャフト内に密閉式ガス湯沸器を設置する場合、シャフト点検扉等に換気口を設ける。
答え・解説を見る
正解
(3)が誤り

用語ガス漏れ検知器の位置とは?

ガス漏れ検知器は、ガスがたまりやすい場所に設けます。比重1未満の軽いガス(都市ガス)は上にたまるので天井近くに、比重1超の重いガス(LPG)は下にたまるので床近くに設けます。

燃焼器等からの水平距離は、軽いガスで8m以内、重いガスで4m以内です。「10m以内」は基準より遠く誤りです。

⭕(1)貯蔵能力1,000kg未満のバルク貯槽は、その外面から2m以内にある火気をさえぎる措置を講じ、かつ、屋外に設置する。

正しい。1,000kg未満のバルク貯槽(LPガスをためておく据え置き型のタンク)は、外面から2m以内の火気をさえぎる措置をして屋外に設置します。

⭕(2)液化石油ガス(LPG)用のガス漏れ警報器の有効期間は、5年である。

正しい。LPG用のガス漏れ警報器の有効期間は5年です。

❌(3)ガスの比重が1未満の場合、ガス漏れ警報設備の検知器は燃焼器等から水平距離10m以内に設ける。

これが誤り。比重1未満(空気より軽い都市ガス)の検知器は、燃焼器等から水平距離8m以内に設けます。「10m以内」は遠すぎるので誤りです。

⭕(4)パイプシャフト内に密閉式ガス湯沸器を設置する場合、シャフト点検扉等に換気口を設ける。

正しい。パイプシャフト(配管をまとめて通す縦長の空間)内に密閉式ガス湯沸器(燃焼用の空気を屋外から取り入れ、排気も屋外へ出す湯沸器)を設ける場合は、点検扉等に換気口を設けます。

問23

分野:浄化槽重要度 ★★☆

浄化槽の構造方法を定める告示に示された分離接触ばっ気方式(処理対象人員30人以下)の処理フローとして、正しいものはどれか。

(1)流入 → 沈殿分離槽 → 接触ばっ気槽 → 沈殿槽 → 消毒槽 → 放流
(2)流入 → 沈殿分離槽 → 接触ばっ気槽 → 嫌気ろ床槽 → 消毒槽 → 放流
(3)流入 → 嫌気ろ床槽 → 接触ばっ気槽 → 沈殿槽 → 消毒槽 → 放流
(4)流入 → 沈殿槽 → 接触ばっ気槽 → 沈殿分離槽 → 消毒槽 → 放流
答え・解説を見る
正解
(1)が正解

用語分離接触ばっ気方式とは?

分離接触ばっ気方式は、小規模(30人以下)の合併処理浄化槽(トイレの汚水と台所などの排水をまとめて処理する浄化槽)でよく使われる方式です。汚水はまず沈殿分離槽で固形物と分け、次に接触ばっ気槽(空気を吹き込む槽)で微生物が汚れを分解します。

そのあと沈殿槽で上澄みをきれいにし、消毒槽で塩素消毒してから放流します。「分離(沈殿分離)→ばっ気→沈殿→消毒」の順で覚えておきましょう。

⭕(1)流入 → 沈殿分離槽 → 接触ばっ気槽 → 沈殿槽 → 消毒槽 → 放流

これが正しい。分離接触ばっ気方式は、流入→沈殿分離槽→接触ばっ気槽→沈殿槽→消毒槽→放流の順です。まず固形物を分離し、微生物で分解、沈殿、消毒の流れです。

❌(2)流入 → 沈殿分離槽 → 接触ばっ気槽 → 嫌気ろ床槽 → 消毒槽 → 放流

誤り。3番目が「嫌気ろ床槽」(酸素を嫌う微生物に汚れを分解させる槽)になっており、正しい「沈殿槽」ではありません。

❌(3)流入 → 嫌気ろ床槽 → 接触ばっ気槽 → 沈殿槽 → 消毒槽 → 放流

誤り。最初が「嫌気ろ床槽」になっています。分離接触ばっ気方式は最初に沈殿分離槽が来ます。

❌(4)流入 → 沈殿槽 → 接触ばっ気槽 → 沈殿分離槽 → 消毒槽 → 放流

誤り。最初が「沈殿槽」、あとに「沈殿分離槽」が来ており、順序が入れ替わっています。

水道法・下水道法・浄化槽法|給水装置はどこまでか【管工事施工管理技士】👉 この分野をもっとくわしく水道法・下水道法・浄化槽法|給水装置はどこまでか【管工事施工管理技士】

問24

分野:空調機器重要度 ★★☆

空気調和機に関する記述のうち、適当でないものはどれか。

(1)パッケージ形空気調和機は、圧縮機、熱源側熱交換器、利用側熱交換器、膨張弁、送風機、エアフィルター等が、屋外機や屋内機に収納される。
(2)ユニット形空気調和機の風量調節には、インバーター、スクロールダンパー及びインレットベーン方式があり、省エネルギー効果が最も高いのはインバーター方式である。
(3)ガスエンジンヒートポンプ式空気調和機は、エンジンの排ガスや冷却水の排熱の有効利用により高い冷房能力が得られる。
(4)ユニット形空気調和機は、冷却、加熱の熱源装置を持たず、ほかから供給される冷温水等を用いて空気を処理し送風する機器である。
答え・解説を見る
正解
(3)が誤り

用語ガスエンジンヒートポンプ(GHP)とは?

ガスエンジンヒートポンプ(GHP)は、電気モーターの代わりにガスエンジンで圧縮機(エアコンの心臓部で、冷房・暖房のためのガスを押し縮める機械)を回すエアコンです。エンジンからは排ガスや冷却水の排熱が出ます。

この排熱は、暖房のときに有効に使えます。寒くて霜取りが必要なときも排熱で補えるので、暖房能力が高いのが長所です。「冷房能力」ではないので誤りです。

⭕(1)パッケージ形空気調和機は、圧縮機、熱源側熱交換器、利用側熱交換器、膨張弁、送風機、エアフィルター等が、屋外機や屋内機に収納される。

正しい。パッケージ形は、圧縮機・熱交換器・膨張弁・送風機・エアフィルターなどを屋外機や屋内機に収めています。

⭕(2)ユニット形空気調和機の風量調節には、インバーター、スクロールダンパー及びインレットベーン方式があり、省エネルギー効果が最も高いのはインバーター方式である。

正しい。ユニット形の風量調節にはインバーター(モーターの回転速度を自由に変える装置)等があり、省エネ効果が最も高いのはインバーター方式です。

❌(3)ガスエンジンヒートポンプ式空気調和機は、エンジンの排ガスや冷却水の排熱の有効利用により高い冷房能力が得られる。

これが誤り。ガスエンジンヒートポンプ式は、エンジンの排熱を利用して高い暖房能力が得られます(寒いときに排熱が役立つ)。「冷房能力」は誤りです。

⭕(4)ユニット形空気調和機は、冷却、加熱の熱源装置を持たず、ほかから供給される冷温水等を用いて空気を処理し送風する機器である。

正しい。ユニット形は熱源装置を持たず、外から供給される冷温水で空気を処理して送風します。

問25

分野:設備機器重要度 ★★☆

設備機器に関する記述のうち、適当でないものはどれか。

(1)冷却塔は、冷凍機等で作る冷水を利用して冷却水の水温を下げる装置である。
(2)遠心ポンプでは、吐出し量は羽根車の回転速度に比例して変化し、揚程は回転速度の2乗に比例して変化する。
(3)軸流送風機は、軸方向から空気が入り、軸方向に抜けるものである。
(4)パン形加湿器は、水槽内の水を電気ヒーター等により加熱し蒸気を発生させて加湿する装置である。
答え・解説を見る
正解
(1)が誤り

用語冷却塔の仕組みとは?

冷却塔は、冷凍機などから出た温かい冷却水(冷凍機の熱を外へ運び出すための水)を冷やして再び使えるようにする装置です。冷やす仕組みは水の蒸発(気化熱)です。

塔の中で水を大気に触れさせ、一部が蒸発するときに周りの熱を奪うので、残った水が冷えます。外気(大気)で冷やすので、「冷凍機の冷水を利用する」は誤りです。

❌(1)冷却塔は、冷凍機等で作る冷水を利用して冷却水の水温を下げる装置である。

これが誤り。冷却塔は、水を大気に触れさせて一部を蒸発させ、その気化熱で冷却水を冷やす装置です。「冷凍機の冷水を利用して冷やす」わけではないので誤りです。

⭕(2)遠心ポンプでは、吐出し量は羽根車の回転速度に比例して変化し、揚程は回転速度の2乗に比例して変化する。

正しい。遠心ポンプは、吐出し量は回転速度に比例、揚程(ポンプが水を押し上げられる高さ)は回転速度の2乗に比例して変化します(相似則)。

⭕(3)軸流送風機は、軸方向から空気が入り、軸方向に抜けるものである。

正しい。軸流送風機は、軸(回転の中心)の方向から空気が入り、同じ軸方向へ抜けます。

⭕(4)パン形加湿器は、水槽内の水を電気ヒーター等により加熱し蒸気を発生させて加湿する装置である。

正しい。パン形加湿器は、水槽の水を電気ヒーターで加熱し、出た蒸気で加湿します。

問26

分野:配管材料・附属品重要度 ★★☆

配管材料及び配管附属品に関する記述のうち、適当でないものはどれか。

(1)バタフライ弁は、仕切弁に比べ、取付けスペースが小さい。
(2)逆止め弁は、チャッキ弁とも呼ばれ、スイング式、リフト式等がある。
(3)硬質ポリ塩化ビニル管の接合は、接着接合、ゴム輪接合等がある。
(4)硬質ポリ塩化ビニル管のVU管は、VP管に比べて設計圧力が高い。
答え・解説を見る
正解
(4)が誤り

用語VP管とVU管とは?

どちらも硬質ポリ塩化ビニル管ですが、違いは管の厚さです。VP管は厚肉で、高い圧力に耐えられるので給水などの圧力配管に使います。

VU管は薄肉で、使える圧力(設計圧力)は低いですが安価で、排水など圧力のかからない配管に使います。「VUの方が設計圧力が高い」は逆で誤りです。

⭕(1)バタフライ弁は、仕切弁に比べ、取付けスペースが小さい。

正しい。バタフライ弁は円板が回るだけの薄い構造なので、仕切弁(板を上下させて流れを止める弁)より取付けスペースが小さくて済みます。

⭕(2)逆止め弁は、チャッキ弁とも呼ばれ、スイング式、リフト式等がある。

正しい。逆止め弁(チャッキ弁)は逆流を防ぐ弁で、スイング式やリフト式があります。

⭕(3)硬質ポリ塩化ビニル管の接合は、接着接合、ゴム輪接合等がある。

正しい。硬質ポリ塩化ビニル管の接合には、接着接合やゴム輪接合などがあります。

❌(4)硬質ポリ塩化ビニル管のVU管は、VP管に比べて設計圧力が高い。

これが誤り。VU管は薄肉なので、厚肉のVP管に比べて設計圧力は低いです。「高い」は逆で誤りです。

配管材料の種類と使い分け|SGP・VP・ライニング管の記号が読める【管工事施工管理技士】👉 この分野をもっとくわしく配管材料の種類と使い分け|SGP・VP・ライニング管の記号が読める【管工事施工管理技士】

問27

分野:ダクト・附属品重要度 ★★☆

ダクト及びダクト附属品に関する記述のうち、適当でないものはどれか。

(1)長方形ダクトの板厚は、ダクトの周長により決定する。
(2)長方形ダクトのアスペクト比(長辺/短辺)は、原則として4以下とする。
(3)フレキシブルダクトは、一般的に、ダクトと吹出口等との接続用として用いられる。
(4)変風量ユニットは、室内の負荷変動に応じて風量を変化させるものである。
答え・解説を見る
正解
(1)が誤り

用語長方形ダクトの板厚とは?

長方形ダクトは、長辺が長いほど変形しやすくなります。そのため板厚は長辺の寸法で決めます。太いダクトほど、厚い板が必要です。

「周長(まわりの長さの合計)」で決めるのではありません。長辺で決める、と覚えます。細長さを表すアスペクト比は原則4以下にします。

❌(1)長方形ダクトの板厚は、ダクトの周長により決定する。

これが誤り。長方形ダクトの板厚は、変形しやすい長辺の寸法で決めます。「周長により決定する」は誤りです。

⭕(2)長方形ダクトのアスペクト比(長辺/短辺)は、原則として4以下とする。

正しい。長方形ダクトのアスペクト比(長辺÷短辺)は、原則として4以下とします。

⭕(3)フレキシブルダクトは、一般的に、ダクトと吹出口等との接続用として用いられる。

正しい。フレキシブルダクト(自在に曲がるダクト)は、ダクトと吹出口などの接続に使われます。

⭕(4)変風量ユニットは、室内の負荷変動に応じて風量を変化させるものである。

正しい。変風量(VAV)ユニットは、部屋の負荷(暑さ・寒さ)の変化に応じて風量を変えます。

問28

分野:設備機器と設計図書重要度 ★★☆

設備機器と設計図書に記載する項目の組合せのうち、適当でないものはどれか。

(1)空気熱源ヒートポンプユニット ── 冷温水出入口温度
(2)送風機 ── 初期抵抗
(3)冷却塔 ── 騒音値
(4)瞬間湯沸器 ── 号数
答え・解説を見る
正解
(2)が誤り

用語初期抵抗とは?

初期抵抗は、新品のエアフィルターに空気を通したときの圧力の抵抗(圧力損失)のことです。使うほど目詰まりして抵抗は増えます。

これはフィルターの性能を示す項目なので、設計図書(工事の内容を示す図面や仕様書のまとまり)ではエアフィルターの欄に書きます。送風機の項目ではないので、組合せとして誤りです。

⭕(1)空気熱源ヒートポンプユニット ── 冷温水出入口温度

正しい。空気熱源ヒートポンプユニットは、冷温水の出入口温度を設計図書に記載します。

❌(2)送風機 ── 初期抵抗

これが誤り。「初期抵抗」はエアフィルターの項目です。送風機の項目は風量や静圧などで、「初期抵抗」は当てはまらず誤りです。

⭕(3)冷却塔 ── 騒音値

正しい。冷却塔は、音が問題になりやすいので騒音値を記載します。

⭕(4)瞬間湯沸器 ── 号数

正しい。瞬間湯沸器は、能力を表す「号数」を記載します。

問29

分野:施工管理(施工計画)重要度 ★★☆

公共工事の施工計画等に関する記述のうち、適当でないものはどれか。

(1)工事に使用する資機材は、石綿を含有しないものとする。
(2)仮設計画は、設計図書に特別の定めがない場合、原則として請負者の責任において定める。
(3)現場説明書と質問回答書の内容に相違がある場合は、現場説明書の内容が優先される。
(4)工事写真は、後日の目視検査が容易でない箇所のほか、設計図書で定められている箇所についても撮影しなければならない。
答え・解説を見る
正解
(3)が誤り

用語設計図書の優先順位とは?

設計図書には図面や仕様書、現場説明書、質問回答書などがあり、内容が食い違うことがあります。そのときの判断に使うのが、決められた優先順位です。

一般に「質問回答書>現場説明書>特記仕様書>図面>標準仕様書」の順で、あとから出た・その工事専用に近いものほど優先されます。質問回答書がいちばん優先です。

⭕(1)工事に使用する資機材は、石綿を含有しないものとする。

正しい。石綿(アスベスト)は健康被害があるので、含有しない資機材を使います。

⭕(2)仮設計画は、設計図書に特別の定めがない場合、原則として請負者の責任において定める。

正しい。仮設計画は、設計図書に特別の定めがなければ、原則として請負者(施工者)の責任で決めます。

❌(3)現場説明書と質問回答書の内容に相違がある場合は、現場説明書の内容が優先される。

これが誤り。現場説明書と質問回答書が食い違うときは、質問回答書の内容が優先されます(あとから出た回答が優先)。「現場説明書が優先」は逆で誤りです。

⭕(4)工事写真は、後日の目視検査が容易でない箇所のほか、設計図書で定められている箇所についても撮影しなければならない。

正しい。あとで見えなくなる箇所や、設計図書で指定された箇所は、工事写真を撮っておきます。

施工計画と現場の段取り|届出の相手と日数【管工事施工管理技士】👉 この分野をもっとくわしく施工計画と現場の段取り|届出の相手と日数【管工事施工管理技士】

問30

分野:ネットワーク工程表重要度 ★★★

下図に示すネットワーク工程表について、クリティカルパスの「本数」と「所要日数」の組合せとして、適当なものはどれか。ただし、図中のイベント間のA〜Hは作業内容、日数は作業日数を表す。

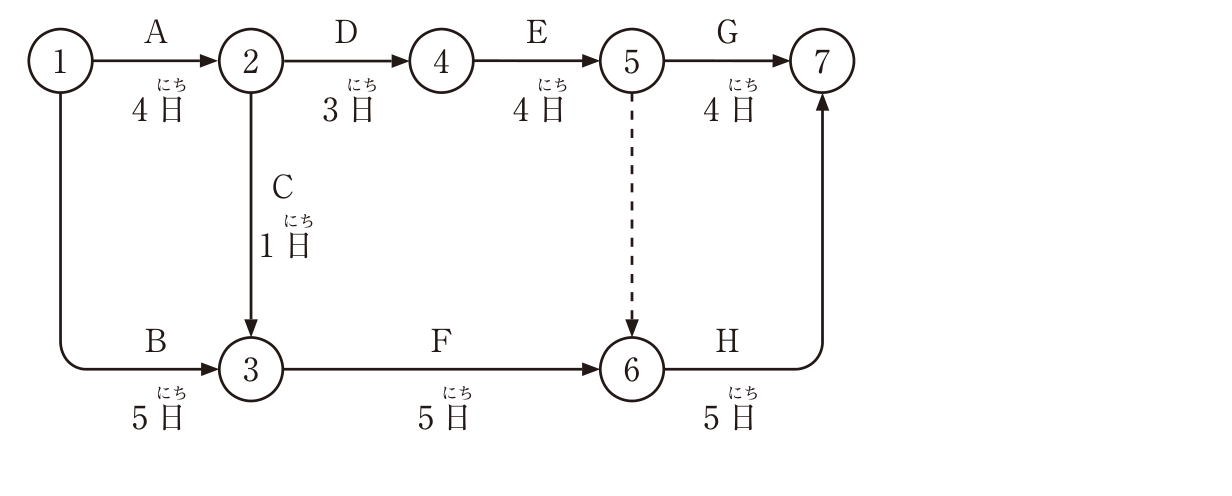

ネットワーク工程表(作業A〜Hと作業日数)
(1)1本 ── 15日
(2)1本 ── 16日
(3)2本 ── 15日
(4)2本 ── 16日
答え・解説を見る
正解
(2)が正解

用語クリティカルパスの本数と日数とは?

クリティカルパスは、開始から完了まででいちばん時間がかかる経路(最長ルート)です。その日数が全体の工期になり、複数あれば「◯本」と数えます。

この図では ①→②→④→⑤→⑥→⑦(4+3+4+0+5=16日)が最長で、これ1本だけです。ほかのルートはすべて16日未満なので、答えは「1本・16日」です。

❌(1)1本 ── 15日

誤り。所要日数(最長ルート)は15日より長くなります。

⭕(2)1本 ── 16日

これが正しい。最長ルートは ①→②→④→⑤→⑥→⑦(A4+D3+E4+ダミー(作業の順番だけを示す、日数ゼロの矢印)0+H5)で16日。この1本だけが最長なので、クリティカルパスは1本・16日です。

❌(3)2本 ── 15日

誤り。最長ルートは1本だけです(2本ではありません)。

❌(4)2本 ── 16日

誤り。所要日数(16日)は合っていますが、クリティカルパスは1本です(2本ではありません)。

工程表の種類|ガントチャートとバーチャートのちがい【管工事施工管理技士】👉 この分野をもっとくわしく工程表の種類|ガントチャートとバーチャートのちがい【管工事施工管理技士】
