この記事で分かること

令和7年度(前期)2級管工事施工管理技士「第一次検定」の問題No.21〜30を、選択肢ごとに⭕❌でやさしく解説します。No.24〜28は必須問題、No.29〜38は選択問題です。正答は公式の正答肢で確認済みです。

この記事の問題はどこから?

問題文・図・解答は、試験を実施している一般財団法人 全国建設研修センターが公表しているものです。本記事はそれを引用したうえで、解説・図解・覚え方を独自に加えています。
出典:令和7年度前期 2級管工事施工管理技術検定(第一次検定)

問21

分野:消火設備重要度 ★★☆

屋内消火栓設備において、ポンプの仕様を決める際に関係のないものはどれか。

(1)水源への給水圧力
(2)消防用ホースの摩擦損失水頭
(3)屋内消火栓の設置個数
(4)配管の摩擦損失水頭
答え・解説を見る
正解
(1)が正解

用語ポンプの全揚程とは?

ポンプの全揚程とは、ポンプが水を押し上げる力の合計で、実揚程(高さ)+配管やホースの摩擦損失+必要な放水圧力を足したものです。

屋内消火栓では、この全揚程と、同時に使う本数から決まる必要水量(吐出量)でポンプの大きさを決めます。水源側の給水圧力は関係しません。

❌(1)水源への給水圧力

これが関係ない。ポンプは水源から水をくみ上げて自分で圧力を作るので、「水源へ水を供給する圧力」はポンプの能力(吐出量・全揚程)とは関係ありません。

⭕(2)消防用ホースの摩擦損失水頭

関係あり。ホースの中を水が通るときの摩擦による水頭(圧力を水の高さに置き換えて表したもの)の損失は、必要な放水圧力に上乗せするので、ポンプの能力を左右します。

⭕(3)屋内消火栓の設置個数

関係あり。消火栓を同時に何個使うかで必要な水量(吐出量)が決まるため、設置個数はポンプ仕様に関係します。

⭕(4)配管の摩擦損失水頭

関係あり。配管の中を水が通るときの摩擦損失も、ポンプが出さなければならない圧力(全揚程)に含めます。

屋内消火栓とスプリンクラーの設備|加圧送水装置と配管【管工事施工管理技士】👉 この分野をもっとくわしく屋内消火栓とスプリンクラーの設備|加圧送水装置と配管【管工事施工管理技士】

問22

分野:ガス設備重要度 ★★☆

ガス設備に関する記述のうち、適当でないものはどれか。

(1)液化天然ガス(LNG)は、メタンを主成分とした天然ガスを冷却して液化したものである。
(2)液化天然ガス(LNG)は、液化石油ガス(LPG)より単位容積あたりの発熱量が大きい。
(3)都市ガスの導管の敷設位置による区分としての「内管」とは、需要家に引き込まれる導管のうち、敷地境界線からガス栓までの導管をいう。
(4)液化石油ガス(LPG)のガス容器は、常に温度を40℃以下に保つ措置を講じる。
答え・解説を見る
正解
(2)が誤り

用語LNGとLPGとは?

LNGは液化天然ガス(メタンが主成分・都市ガスの原料)、LPGは液化石油ガス(プロパンが主成分・ボンベで配るガス)です。

同じ体積あたりの発熱量は、重い分子のLPGの方が大きくなります。「同じ体積ならプロパンの方が発熱量が大きい」と覚えておくと、取り違えにくくなります。

⭕(1)液化天然ガス(LNG)は、メタンを主成分とした天然ガスを冷却して液化したものである。

正しい。LNG(液化天然ガス)は、メタンを主成分とする天然ガスをマイナス162℃まで冷やして液体にしたものです。

❌(2)液化天然ガス(LNG)は、液化石油ガス(LPG)より単位容積あたりの発熱量が大きい。

これが誤り。同じ体積で比べると発熱量はLPG(プロパン)の方が大きいです。LNG由来の都市ガスは約45MJ/m³、LPGは約99MJ/m³。「LNGの方が大きい」は逆です。

⭕(3)都市ガスの導管の敷設位置による区分としての「内管」とは、需要家に引き込まれる導管のうち、敷地境界線からガス栓までの導管をいう。

正しい。「内管」とは、敷地の境界線からガス栓までの、需要家(利用者)側に引き込まれる導管のことです。

⭕(4)液化石油ガス(LPG)のガス容器は、常に温度を40℃以下に保つ措置を講じる。

正しい。LPGの容器は、温度が上がると内圧が上がって危険なため、常に40℃以下に保ちます。

問23

分野:浄化槽重要度 ★★☆

FRP製浄化槽に関する記述のうち、適当でないものはどれか。

(1)浄化槽本体の埋め戻しは、槽に水を張らない状態で行う。
(2)槽は、満水状態にして24時間以上漏水のないことを確認する。
(3)工場で製造する者は、原則として、浄化槽の型式について国土交通大臣の認定を受けなければならない。
(4)ブロワーは、隣家や寝室等から離れた場所に設置する。
答え・解説を見る
正解
(1)が誤り

用語FRP製浄化槽の水張りとは?

FRP(プラスチック)製の浄化槽は軽くて丈夫ですが、空の状態では土の圧力に弱いのが難点です。そのため据え付けたら先に水を張ってから埋め戻します。

水を入れて重しと支えにするのは、周りの土圧による変形や、地下水による浮き上がりを防ぐためです。満水にして24時間の漏水チェックも行います。

❌(1)浄化槽本体の埋め戻しは、槽に水を張らない状態で行う。

これが誤り。埋め戻しは槽に水を張った状態で行います。空のまま埋めると土の圧力で槽が変形したり浮き上がったりするためです。「水を張らない」は誤りです。

⭕(2)槽は、満水状態にして24時間以上漏水のないことを確認する。

正しい。据付後は満水にして24時間以上おき、水が漏れないこと(満水試験)を確認します。

⭕(3)工場で製造する者は、原則として、浄化槽の型式について国土交通大臣の認定を受けなければならない。

正しい。工場生産の浄化槽は、原則としてその型式について国土交通大臣の認定を受ける必要があります。

⭕(4)ブロワーは、隣家や寝室等から離れた場所に設置する。

正しい。ブロワー(送風機)は運転音が出るので、隣家や寝室から離れた場所に設置して騒音トラブルを防ぎます。

水道法・下水道法・浄化槽法|給水装置はどこまでか【管工事施工管理技士】👉 この分野をもっとくわしく水道法・下水道法・浄化槽法|給水装置はどこまでか【管工事施工管理技士】

問24

分野:空調機器(送風機)重要度 ★★☆

送風機に関する記述のうち、適当でないものはどれか。

(1)遠心送風機には、多翼送風機、後向き羽根送風機等がある。
(2)遠心送風機は、片吸込形と両吸込形がある。
(3)軸流送風機は、低圧力・小風量を扱うのに適している。
(4)消音ボックス付送風機は、消音ボックスに、小型の遠心送風機又は斜流送風機が内蔵されたものである。
答え・解説を見る
正解
(3)が誤り

用語遠心送風機と軸流送風機とは?

遠心送風機は、羽根車で空気を横(外周方向)へ押し出すタイプで、圧力を高くしやすくダクトの多い空調に向きます。

軸流送風機は、扇風機やプロペラのように空気を前へまっすぐ送るタイプで、圧力は低いですが大風量を扱えます。用途に応じた使い分けが大切です。

⭕(1)遠心送風機には、多翼送風機、後向き羽根送風機等がある。

正しい。遠心送風機には、羽根の多い多翼送風機(シロッコファン)や、羽根が後ろ向きの後向き羽根送風機(ターボファン)などがあります。

⭕(2)遠心送風機は、片吸込形と両吸込形がある。

正しい。遠心送風機は、片側から空気を吸う片吸込形と、両側から吸う両吸込形があります。

❌(3)軸流送風機は、低圧力・小風量を扱うのに適している。

これが誤り。軸流送風機(プロペラ形)は、低圧力で大風量を送るのが得意です。「小風量」は逆で、換気扇のように大量の空気を送るのに向いています。

⭕(4)消音ボックス付送風機は、消音ボックスに、小型の遠心送風機又は斜流送風機が内蔵されたものである。

正しい。消音ボックス付送風機は、消音箱の中に小型の遠心送風機や斜流送風機(遠心と軸流の中間の性質をもつ送風機)を組み込んだものです。

問25

分野:自動制御重要度 ★★☆

設備系の制御に用いられる「機器」と「制御対象」の組合せのうち、適当でないものはどれか。

(1)電極棒 ── 受水タンクの水位制御
(2)温度検出器 ── 室内の温度制御
(3)電動三方弁 ── ユニット形空気調和機の冷温水流量制御
(4)フロートスイッチ ── 加湿器の二位置制御
答え・解説を見る
正解
(4)が誤り

用語フロートスイッチとは?

フロートスイッチは、水に浮く「浮き(フロート)」の上下で水位の高さを検出し、ポンプなどを入・切するスイッチです。

受水タンクや排水槽の水位制御に使われます。湿度(空気中の水分)を測るものではないので、加湿器の制御には向きません。

⭕(1)電極棒 ── 受水タンクの水位制御

正しい。電極棒は水が電気を通す性質を使って水位を検知するので、受水タンクの水位制御に使います。

⭕(2)温度検出器 ── 室内の温度制御

正しい。温度検出器(サーモスタット)は温度を測る機器なので、室内の温度制御に適しています。

⭕(3)電動三方弁 ── ユニット形空気調和機の冷温水流量制御

正しい。電動三方弁は流れる水の量を調整できるので、空調機の冷温水の流量制御に用いられます。

❌(4)フロートスイッチ ── 加湿器の二位置制御

これが誤り。フロートスイッチは水位(液面)を検出する機器で、加湿器の湿度制御(問題文の二位置制御は、入・切の二段階で切り替える制御)には使いません。加湿の制御には湿度検出器(ヒューミディスタット)を使います。

問26

分野:配管材料・附属品重要度 ★★☆

配管材料及び配管附属品に関する記述のうち、適当でないものはどれか。

(1)仕切弁は、弁体が上下に動き流体を仕切るものである。
(2)水道用硬質塩化ビニルライニング鋼管(SGP-VD)は、一般的に、地中埋設配管に用いられる。
(3)バタフライ弁は、仕切弁に比べ取付けスペースが大きい。
(4)排水用リサイクル硬質ポリ塩化ビニル管(REP-VU)は、一般的に、屋外排水配管に用いられる。
答え・解説を見る
正解
(3)が誤り

用語仕切弁とバタフライ弁とは?

仕切弁は、板状の弁体を上下させて流れを止めるバルブで、全開のときは水の抵抗が小さいのが特長です。

バタフライ弁は、管の中の円板を回転させて開け閉めするバルブで、薄くて軽く、省スペースに取り付けられます。大口径の配管でよく使われます。

⭕(1)仕切弁は、弁体が上下に動き流体を仕切るものである。

正しい。仕切弁(ゲートバルブ)は、弁体(板)が上下に動いて水路を開け閉めするバルブです。

⭕(2)水道用硬質塩化ビニルライニング鋼管(SGP-VD)は、一般的に、地中埋設配管に用いられる。

正しい。SGP-VDは内面も外面も塩ビでライニング(管の表面を別の材料で覆うこと)された鋼管で、さびに強く地中埋設配管に用いられます。

❌(3)バタフライ弁は、仕切弁に比べ取付けスペースが大きい。

これが誤り。バタフライ弁は円板が回転するだけの薄い構造なので、仕切弁に比べ取付けスペースは小さく済みます。「大きい」は逆です。

⭕(4)排水用リサイクル硬質ポリ塩化ビニル管(REP-VU)は、一般的に、屋外排水配管に用いられる。

正しい。REP-VUはリサイクル材を使った硬質ポリ塩化ビニル管で、屋外排水配管に用いられます。

配管材料の種類と使い分け|SGP・VP・ライニング管の記号が読める【管工事施工管理技士】👉 この分野をもっとくわしく配管材料の種類と使い分け|SGP・VP・ライニング管の記号が読める【管工事施工管理技士】

問27

分野:ダクト・附属品重要度 ★★☆

ダクト及びダクト附属品に関する記述のうち、適当でないものはどれか。

(1)シーリングディフューザー形吹出口は、ふく流吹出口の一種である。
(2)スパイラルダクトは、甲はぜが補強の役目をしている。
(3)コーナーボルト工法には、共板フランジ工法とスライドオンフランジ工法がある。
(4)防火ダンパーのケーシング及び可動羽根は、厚さ1.2mm以上の鋼板製とする。
答え・解説を見る
正解
(4)が誤り

用語防火ダンパーとは?

防火ダンパーは、ダクトが壁や床を貫通する所に付け、火災の熱でヒューズ(熱で溶ける金属の部品)が溶けると羽根が閉じて、炎や煙がダクトを伝って広がるのを防ぐ器具です。

火を受け止める部分なので、ケーシング(外箱)と羽根は厚さ1.5mm以上の丈夫な鋼板で作ることが決められています。

⭕(1)シーリングディフューザー形吹出口は、ふく流吹出口の一種である。

正しい。シーリングディフューザー形吹出口(天井に付ける丸い吹出口)は、空気を四方に広げるふく流吹出口の一種です。

⭕(2)スパイラルダクトは、甲はぜが補強の役目をしている。

正しい。スパイラルダクトは、鋼板をらせん状に巻いた継ぎ目(甲はぜ)が補強リブの役目をして、丈夫になっています。

⭕(3)コーナーボルト工法には、共板フランジ工法とスライドオンフランジ工法がある。

正しい。コーナーボルト工法(ダクトの四隅をボルトで締めてつなぐ方法)には、共板フランジ工法とスライドオンフランジ工法があります。

❌(4)防火ダンパーのケーシング及び可動羽根は、厚さ1.2mm以上の鋼板製とする。

これが誤り。防火ダンパーのケーシングと可動羽根は、厚さ1.5mm以上の鋼板製とします。「1.2mm以上」は薄すぎるので誤りです。

問28

分野:空調機器(設計図書)重要度 ★★☆

マルチパッケージ形空気調和機の機器仕様として設計図書に記載する項目のうち、適当でないものはどれか。

(1)屋内機用送風機の電動機容量
(2)屋外吸込空気温度
(3)形式
(4)冷温水出入口温度
答え・解説を見る
正解
(4)が誤り

用語マルチパッケージ形空気調和機とは?

マルチパッケージ形は、1台の屋外機に複数の屋内機を冷媒配管(冷房・暖房の熱を運ぶガスを通す配管)でつなぎ、部屋ごとに冷暖房できる方式です。ビルや店舗でよく使われます。

冷媒(フロン)で空気を直接冷やす直膨式なので、水を冷やして循環させる「冷温水」は使いません。そのため冷温水の温度は設計図書に載りません。

⭕(1)屋内機用送風機の電動機容量

正しい。屋内機(室内機)のファンを回すモーターの容量は、機器の仕様として設計図書に記載します。

⭕(2)屋外吸込空気温度

正しい。屋外機が吸い込む外気の温度は、能力を保証する条件として設計図書に記載します。

⭕(3)形式

正しい。「形式」(機種の種類)は、設計図書に記載する機器仕様の基本項目です。

❌(4)冷温水出入口温度

これが誤り。マルチパッケージ形は冷媒で直接冷やす直膨式で、冷温水(冷やした水・温めた水)を使いません。そのため「冷温水出入口温度」は記載項目として不適当です。

問29

分野:施工計画重要度 ★★☆

建設工事における施工計画等に関する記述のうち、適当でないものはどれか。

(1)着工前の業務には、工事組織の編成、総合工程表の作成等がある。
(2)材料及び機器は、資材一覧表を作成し、発注、納期及び製品検査の日程を計画する。
(3)仮設に使用する機材は、新品でなくてもよい。
(4)工事に必要となる官公署への届出や申請は、工事完成時に提出できるように計画する。
答え・解説を見る
正解
(4)が誤り

用語官公署への届出とは?

工事には、消防・道路・電気・給排水などについて役所(官公署)へ出す届出や申請がさまざまあります。

これらは工事の内容ごとに提出の期限が法律で決まっており、多くは工事を始める前に出す必要があります。完成時にまとめて出すことはできません。

⭕(1)着工前の業務には、工事組織の編成、総合工程表の作成等がある。

正しい。着工前には、工事の体制づくり(工事組織の編成)や、全体の流れを示す総合工程表の作成などを行います。

⭕(2)材料及び機器は、資材一覧表を作成し、発注、納期及び製品検査の日程を計画する。

正しい。材料・機器は資材一覧表にまとめ、発注・納期・製品検査の日程を計画的に管理します。

⭕(3)仮設に使用する機材は、新品でなくてもよい。

正しい。仮設に使う機材は工事中だけ使うものなので、新品である必要はありません。

❌(4)工事に必要となる官公署への届出や申請は、工事完成時に提出できるように計画する。

これが誤り。官公署への届出や申請は、それぞれ定められた期限(多くは着工前)までに提出します。「工事完成時に提出」では間に合わず誤りです。

施工計画と現場の段取り|届出の相手と日数【管工事施工管理技士】👉 この分野をもっとくわしく施工計画と現場の段取り|届出の相手と日数【管工事施工管理技士】

問30

分野:ネットワーク工程表重要度 ★★★

下図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。ただし、図中のイベント間のA〜Hは作業内容、日数は作業日数を表す。

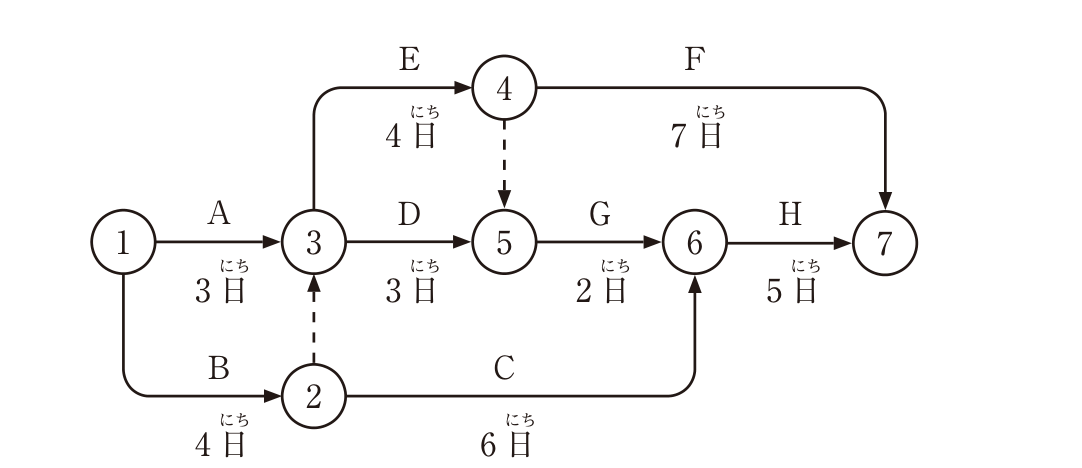

ネットワーク工程表
(1)クリティカルパスは3本で、所要日数は15日である。
(2)作業Hの所要日数を1日短縮できると、全体の所要日数も1日短縮することができる。
(3)作業A、Bは作業Dが開始される前に終了していなければならない。
(4)②─③間や④─⑤間のような作業の相互関係だけを示す点線矢印をダミーという。
答え・解説を見る
正解
(2)が誤り

用語クリティカルパスとは?

クリティカルパスとは、作業の開始から完了まででいちばん時間がかかる経路(最長ルート)のことで、この日数がそのまま全体の工期(所要日数)になります。

この経路の作業が1日でも遅れると全体が遅れます。逆に工期を縮めたいときは、クリティカルパス上の作業を短縮するのが基本です。ただし最長ルートが複数あるときは、そのすべてを短縮しないと全体は縮みません。

⭕(1)クリティカルパスは3本で、所要日数は15日である。

正しい。この工程表の最長ルート(クリティカルパス)は所要15日で、①→②→③→④→⑦、①→②→③→④→⑤→⑥→⑦、①→②→⑥→⑦の3本あります。

❌(2)作業Hの所要日数を1日短縮できると、全体の所要日数も1日短縮することができる。

これが誤り。作業Hを1日短縮しても、もう1本のクリティカルパス(①→②→③→④→⑦の作業Fを通るルート)が15日のまま残るため、全体は短縮できません。クリティカルパスが複数あるときは、すべてを短縮しないと工期は縮みません。

⭕(3)作業A、Bは作業Dが開始される前に終了していなければならない。

正しい。作業Dはイベント③(作業の区切りを示す丸印)から始まります。図では③に至る経路に作業Aと作業B(ダミーによるつながりを含む)の両方が入っているので、AとBは両方Dの開始前に終わっている必要があります。

⭕(4)②─③間や④─⑤間のような作業の相互関係だけを示す点線矢印をダミーという。

正しい。②─③間や④─⑤間のような、日数を持たず作業の前後関係だけを示す点線の矢印を「ダミー」といいます。

工程表の種類|ガントチャートとバーチャートのちがい【管工事施工管理技士】👉 この分野をもっとくわしく工程表の種類|ガントチャートとバーチャートのちがい【管工事施工管理技士】
