消防法|消火設備の基準と着工届・設置届【管工事施工管理技士】
この記事でわかること
- 消防用設備等の分類がわかります
- 屋内消火栓・スプリンクラーの基準がわかります
- 着工届と設置届のちがいがわかります
- 消防設備士の資格がどこまで必要かわかります
管工事は消火設備の配管を施工するので、消防法は避けて通れません。届出の相手と日数、設備の数値基準が出題の中心です。
消防用設備等の分類
💡 覚え方
「消火・警報・避難」は建物にいる人のため、「消火活動上必要な施設」は消防隊のため。連結送水管は、消防車から水を送るための配管——誰のための設備かで分けると覚えやすくなります。

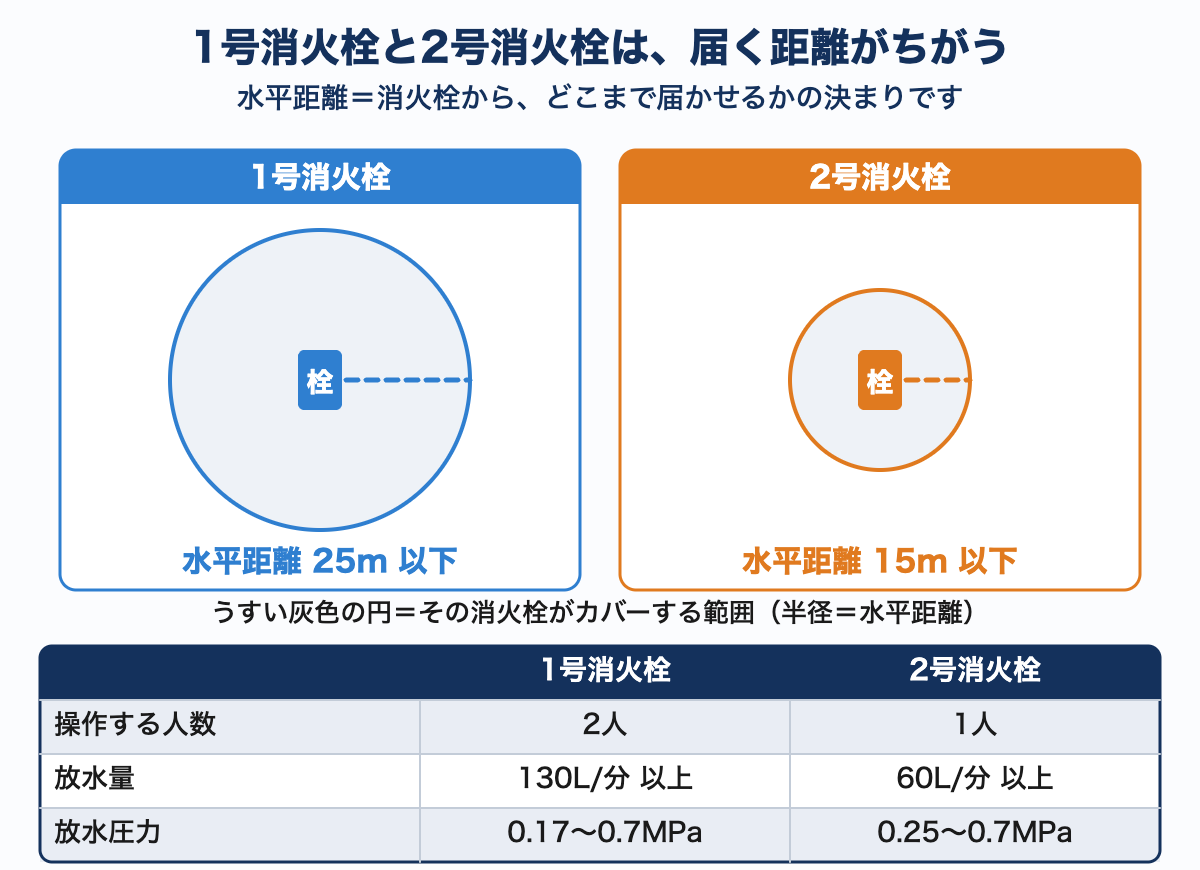

屋内消火栓設備

- 水源の水量 … 1号は2.6㎥×設置個数(最大2)、2号は1.2㎥×設置個数(最大2)
- 非常電源を設ける
- 表示灯は赤色で、取付面と15度以上の角度で10m離れた所から容易に識別できること
なぜ2号消火栓ができたのか?
1人でも使えるようにするためです。1号はホースを全部伸ばしてから、2人がかりで使います。火事のときに都合よく2人そろうとは限りません。2号は1人で操作でき、そのぶん放水量は少なく、届く距離も短い(15m)という設計になっています。
スプリンクラー設備
- 閉鎖型ヘッドの標示温度 … 取り付ける場所の最高周囲温度に応じて選ぶ
- 放水圧力 … 0.1MPa以上1MPa以下
- 放水量 … 80L/分以上
- 末端試験弁 … 配管の末端に設け、作動の確認ができるようにする
- 湿式は配管内が常に水で満たされている/乾式は圧縮空気(寒冷地で凍結を防ぐ)
湿式と乾式の使い分け
- 湿式 … 反応が速い。ふつうはこれ。ただし凍結のおそれがある所は不可。
- 乾式 … 凍結しないが、空気が抜けてから水が出るので遅い。
- 予作動式 … 感知器とヘッドの両方が働かないと放水しない。水損を嫌う場所(電算室・美術館)で使う。

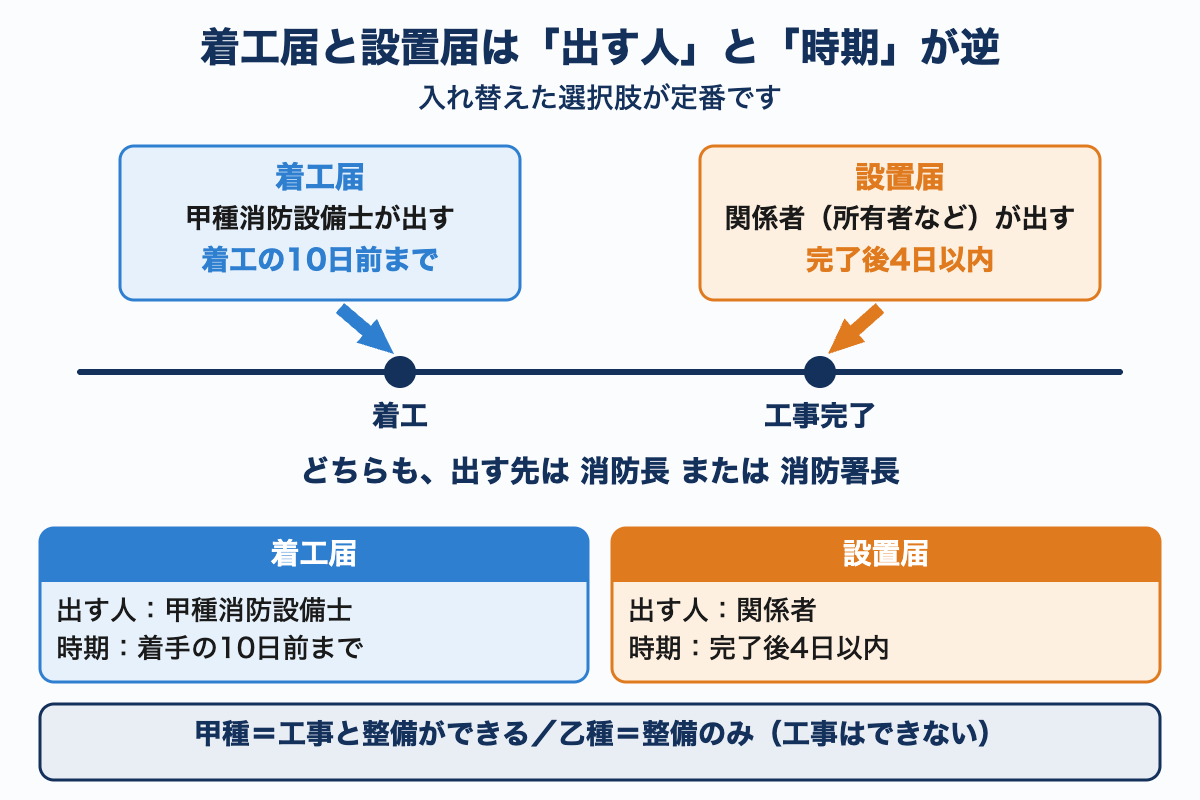

届出

💡 覚え方
「着工は10日前・設備士が出す/設置は完了後4日以内・関係者が出す」。出す人が違うのがポイントで、ここを入れ替えた選択肢が定番です。
消防設備士の資格
- 甲種 … 工事と整備ができる
- 乙種 … 整備のみ(工事はできない)
- 第1類 … 屋内消火栓・スプリンクラー・水噴霧
- 第2類=泡、第3類=不活性ガス・ハロゲン・粉末
- → 管工事で関わるのは主に第1類です。
点検と報告
- 機器点検 … 6か月に1回
- 総合点検 … 1年に1回
- 報告 … 特定防火対象物は1年に1回、非特定防火対象物は3年に1回、消防長または消防署長へ
特定防火対象物とは?
不特定多数の人が出入りする建物のことです。劇場・百貨店・飲食店・病院・ホテルなど。逃げ遅れが起きやすいので、基準が厳しく、報告も毎年になります。事務所や工場・共同住宅は非特定です。
試験ではこう出る
- ①1号と2号 … 「2号消火栓の水平距離は25m以下とする」→誤り。15m以下。
- ②放水圧力 … 「1号消火栓の放水圧力は0.17MPa以上0.7MPa以下」→正しい。
- ③着工届 … 「着工届は、工事に着手する10日前までに甲種消防設備士が届け出る」→正しい。
- ④設置届 … 「設置届は、消防設備士が工事完了後7日以内に届け出る」→誤り。関係者が4日以内。
- ⑤乾式 … 「乾式スプリンクラーは、寒冷地で凍結を防ぐために用いる」→正しい。
- ⑥消火活動上必要な施設 … 「連結送水管は消火活動上必要な施設である」→正しい。
よくある質問
Q.連結送水管は、誰が使う設備ですか?
A.消防隊です。1階の送水口に消防車のホースをつなぐと、各階の放水口から水が出せるという配管設備です。高層建築では1階から何十階までホースを伸ばすのは不可能なので、あらかじめ建物に配管を入れておくのです。建物の人が使う設備ではありません。
Q.スプリンクラーヘッドの「標示温度」とは何ですか?
A.そのヘッドが作動する温度です。ヘッドに刻印や色で示されています。取り付ける場所の最高周囲温度が高いほど、標示温度の高いヘッドを選びます。厨房のように普段から暑い場所に低温のヘッドを付けると、火事でもないのに放水してしまうからです。(防火ダンパーの温度ヒューズと同じ考え方です。)
Q.甲種と乙種は、どちらから取るべきですか?
A.工事をするなら甲種が必要です。乙種は整備しかできません。ただし甲種には受験資格があり、管工事施工管理技士を持っていれば受験できます。管工事の資格が、消防設備士甲種への入口になる——キャリアの面でも知っておくと役に立ちます。
このページのまとめ
- 消防用設備等は消火・警報・避難・消火活動上必要な施設・水利
- 1号=25m・130L/分・2人/2号=15m・60L/分・1人
- スプリンクラーは0.1MPa以上・80L/分以上
- 湿式=速いが凍る/乾式=凍らないが遅い/予作動式=水損を避けたい所
- 着工届=10日前・甲種消防設備士/設置届=完了後4日以内・関係者
- 機器点検6か月・総合点検1年。報告は特定1年・非特定3年
