この記事で分かること

令和4年度(前期)2級管工事施工管理技士「第一次検定」の問題No.21〜30を、選択肢ごとに⭕❌でやさしく解説します。No.24〜28は必須問題、それ以外は選択問題です。正答は公式の正答肢で確認済みです。

この記事の問題はどこから?

問題文・図・解答は、試験を実施している一般財団法人 全国建設研修センターが公表しているものです。本記事はそれを引用したうえで、解説・図解・覚え方を独自に加えています。
出典:令和4年度前期 2級管工事施工管理技術検定(第一次検定)

問21

分野:消火設備重要度 ★★☆

屋内消火栓設備に関する記述のうち、適当でないものはどれか。

(1)1号消火栓は、防火対象物の階ごとに、その階の各部からの水平距離が25m以下となるように設置する。
(2)屋内消火栓箱には、床面からの高さが1.2mの位置に、ポンプによる加圧送水装置の停止用押しボタンを設置する。
(3)2号消火栓(広範囲型を除く。)は、防火対象物の階ごとに、その階の各部からの水平距離が15m以下となるように設置する。
(4)屋内消火栓の開閉弁は、自動式のものでない場合、床面からの高さが1.5m以下の位置に設置する。
答え・解説を見る
正解
(2)が誤り

用語消火栓箱の押しボタンとは?

屋内消火栓箱に設ける押しボタンは、火事のときにポンプを動かして水に圧力をかける「起動用(始動用)」のボタンです。火を消すために水を出すには、まずポンプを動かす必要があります。

消火栓箱に「停止用」を付けると、誤ってポンプを止めてしまう恐れがあります。「消火栓箱のボタンは起動用」と覚えておきましょう。

⭕(1)1号消火栓は、防火対象物の階ごとに、その階の各部からの水平距離が25m以下となるように設置する。

正しい。1号消火栓(放水量が多く、通常は複数人で操作するタイプ)は、各部からの水平距離が25m以下になるように設置します。

❌(2)屋内消火栓箱には、床面からの高さが1.2mの位置に、ポンプによる加圧送水装置の停止用押しボタンを設置する。

これが誤り。消火栓箱に設けるのは、ポンプを動かす「起動(始動)用」の押しボタンです。「停止用」を消火栓箱に付けるのは誤りです。

⭕(3)2号消火栓(広範囲型を除く。)は、防火対象物の階ごとに、その階の各部からの水平距離が15m以下となるように設置する。

正しい。2号消火栓(少人数でも操作しやすいタイプ。広範囲型を除く)は、各部からの水平距離が15m以下になるように設置します。

⭕(4)屋内消火栓の開閉弁は、自動式のものでない場合、床面からの高さが1.5m以下の位置に設置する。

正しい。手動の開閉弁は、床面から1.5m以下の使いやすい高さに設置します。

屋内消火栓とスプリンクラーの設備|加圧送水装置と配管【管工事施工管理技士】👉 この分野をもっとくわしく屋内消火栓とスプリンクラーの設備|加圧送水装置と配管【管工事施工管理技士】

問22

分野:ガス設備重要度 ★★☆

ガス設備に関する記述のうち、適当でないものはどれか。

(1)液化石油ガス(LPG)のバルク供給方式は、工場や集合住宅等に用いられる。
(2)都市ガスの低圧供給方式は、一般的に、0.1MPa以上の圧力で供給される。
(3)液化石油ガス(LPG)の一般家庭用のガス容器には、一般的に、10kg、20kg、50kgのものがある。
(4)ガス事業法による特定ガス用品の基準に適合している器具には、PSマークが表示される。
答え・解説を見る
正解
(2)が誤り

用語ガスの供給圧力(低圧・中圧・高圧)とは?

都市ガスは供給する圧力で3つに分かれます。低圧は0.1MPa未満、中圧は0.1MPa以上1MPa未満、高圧は1MPa以上です。一般家庭には低圧のガスが届きます。

「低圧=0.1MPa未満」が基準で、0.1MPa「以上」になると中圧・高圧です。数字(0.1MPa)を境目として覚えておきましょう。

⭕(1)液化石油ガス(LPG)のバルク供給方式は、工場や集合住宅等に用いられる。

正しい。バルク供給方式は、大きな貯槽(バルク貯槽)にまとめて供給する方式で、工場や集合住宅等に用いられます。

❌(2)都市ガスの低圧供給方式は、一般的に、0.1MPa以上の圧力で供給される。

これが誤り。都市ガスの低圧供給は0.1MPa「未満」です。0.1MPa以上は中圧・高圧の供給になります。「0.1MPa以上」は誤りです。

⭕(3)液化石油ガス(LPG)の一般家庭用のガス容器には、一般的に、10kg、20kg、50kgのものがある。

正しい。一般家庭用のLPG容器には、10kg、20kg、50kgのものがあります。

⭕(4)ガス事業法による特定ガス用品の基準に適合している器具には、PSマークが表示される。

正しい。特定ガス用品の基準に適合した器具には、PSマーク(国の安全基準に適合したことを示す印)が表示されます。

問23

分野:浄化槽重要度 ★★☆

浄化槽に関する記述のうち、適当でないものはどれか。

(1)厨房排水等、油脂類濃度が高い排水が流入する場合には、前処理として油脂分離槽又は油脂分離装置を設ける必要がある。
(2)処理工程の一次処理とは、主として沈降性の浮遊物を除去することである。
(3)小規模合併浄化槽では、窒素やりん等はほとんど除去することができる。
(4)生物処理法のひとつである嫌気性処理法では、有機物がメタンガスや二酸化炭素等に変化する。
答え・解説を見る
正解
(3)が誤り

用語合併浄化槽と窒素・りんとは?

合併浄化槽は、微生物の働きで汚れ(有機物=BOD)を分解してきれいにします。ただし、窒素やりんは、一般的な処理ではほとんど取り除けません。

窒素やりんまで取り除くには、専用の工程を加えた高度処理が必要です。「小規模合併浄化槽で窒素・りんをほとんど除去できる」は誤りです。

⭕(1)厨房排水等、油脂類濃度が高い排水が流入する場合には、前処理として油脂分離槽又は油脂分離装置を設ける必要がある。

正しい。油脂が多い厨房排水は、前処理として油脂分離槽(グリース阻集器)などで油を分けてから流します。

⭕(2)処理工程の一次処理とは、主として沈降性の浮遊物を除去することである。

正しい。一次処理は、主に沈みやすい浮遊物(沈降性のSS:水中に浮かんでいる細かい粒)を沈めて取り除く工程です。

❌(3)小規模合併浄化槽では、窒素やりん等はほとんど除去することができる。

これが誤り。一般的な小規模合併浄化槽は有機物(BOD)は除去できますが、窒素やりんはほとんど除去できません。除去には高度処理が必要です。「ほとんど除去できる」は誤りです。

⭕(4)生物処理法のひとつである嫌気性処理法では、有機物がメタンガスや二酸化炭素等に変化する。

正しい。嫌気性処理法(酸素のない状態)では、有機物が分解されてメタンガスや二酸化炭素などに変わります。

水道法・下水道法・浄化槽法|給水装置はどこまでか【管工事施工管理技士】👉 この分野をもっとくわしく水道法・下水道法・浄化槽法|給水装置はどこまでか【管工事施工管理技士】

問24

分野:設備機器重要度 ★★☆

設備機器に関する記述のうち、適当でないものはどれか。

(1)ボイラーの容量は、最大連続負荷における毎時出力によって表され、温水ボイラーは熱出力〔W〕で表す。
(2)インバータ制御方式のパッケージ形空気調和機は、インバータを用いて電源の周波数を変化させて電動機の回転数を変化させることにより、冷暖房能力を制御する。
(3)大便器、小便器、洗面器等の衛生器具には、陶器以外にも、ほうろう、ステンレス、プラスチック等の器具がある。
(4)汚水用水中モーターポンプは、浄化槽への流入水等、固形物も含んだ水を排出するためのポンプである。
答え・解説を見る
正解
(4)が誤り

用語汚水用ポンプと汚物用ポンプとは?

水中モーターポンプは、扱う水の種類で名前が分かれます。汚水用は、固形物を含まない汚れた水(雑排水など)を排出します。

一方、汚物用は、浄化槽への流入水など固形物(し尿など)を含む水を排出するためのポンプです。固形物を含む水は「汚物用」で、「汚水用」ではないので誤りです。

⭕(1)ボイラーの容量は、最大連続負荷における毎時出力によって表され、温水ボイラーは熱出力〔W〕で表す。

正しい。ボイラーの容量は毎時出力で表し、温水ボイラーは熱出力〔W〕で表します。

⭕(2)インバータ制御方式のパッケージ形空気調和機は、インバータを用いて電源の周波数を変化させて電動機の回転数を変化させることにより、冷暖房能力を制御する。

正しい。インバータ制御は、電源の周波数を変えてモーターの回転数を変え、冷暖房能力を細かく調節します。

⭕(3)大便器、小便器、洗面器等の衛生器具には、陶器以外にも、ほうろう、ステンレス、プラスチック等の器具がある。

正しい。衛生器具の材質には、陶器のほかにほうろう(金属の表面にガラス質を焼き付けたもの)、ステンレス、プラスチックなどがあります。

❌(4)汚水用水中モーターポンプは、浄化槽への流入水等、固形物も含んだ水を排出するためのポンプである。

これが誤り。固形物(し尿など)も含んだ水を排出するのは「汚物用」水中ポンプです。「汚水用」は固形物を含まない汚水(雑排水)用なので、誤りです。

問25

分野:給水設備重要度 ★★☆

飲料用給水タンクに関する記述のうち、適当でないものはどれか。

(1)鋼板製タンク内の防錆処理は、エポキシ樹脂等の樹脂系塗料によるコーティングを施す。
(2)FRP製タンクは、軽量で施工性に富み、日光を遮断し紫外線にも強い等優れた特性を持つ。
(3)ステンレス鋼板製タンクを使用する場合、タンク内上部の気相部は塩素が滞留しやすいので耐食性に優れたステンレスを使用する。
(4)通気口は、衛生上有害なものが入らない構造とし、防虫網を設ける。
答え・解説を見る
正解
(2)が誤り

用語FRP製タンクと藻の発生とは?

FRP(繊維強化プラスチック)製タンクは軽くて丈夫ですが、光を通しやすいという弱点があります。光が水槽の中に入ると、水の中で藻(も)が育ってしまい、水が汚れます。

そのため、FRPタンクは遮光(光をさえぎる)の対策が必要です。「日光を遮断し紫外線にも強い」は誤りです。

⭕(1)鋼板製タンク内の防錆処理は、エポキシ樹脂等の樹脂系塗料によるコーティングを施す。

正しい。鋼板製タンクの内面は、さびを防ぐためエポキシ樹脂などの樹脂系塗料でコーティングします。

❌(2)FRP製タンクは、軽量で施工性に富み、日光を遮断し紫外線にも強い等優れた特性を持つ。

これが誤り。FRP製タンクは光(紫外線)を透過しやすく、光が入ると中で藻が育ってしまいます。「日光を遮断し紫外線にも強い」は逆で、遮光対策が必要なので誤りです。

⭕(3)ステンレス鋼板製タンクを使用する場合、タンク内上部の気相部は塩素が滞留しやすいので耐食性に優れたステンレスを使用する。

正しい。タンク上部の気相部(水面より上の、空気がたまっている部分)は塩素が滞留して腐食しやすいので、耐食性の高いステンレスを使います。

⭕(4)通気口は、衛生上有害なものが入らない構造とし、防虫網を設ける。

正しい。通気口は、虫や有害なものが入らないよう防虫網を設けます。

給水方式4つの比較|直結・増圧・高置水槽・ポンプ直送【管工事施工管理技士】👉 この分野をもっとくわしく給水方式4つの比較|直結・増圧・高置水槽・ポンプ直送【管工事施工管理技士】

問26

分野:配管附属品重要度 ★★☆

配管附属品に関する記述のうち、適当でないものはどれか。

(1)Y形ストレーナーは、円筒形のスクリーンを流路に対して45度傾けた構造で、横引きの配管では、上部にスクリーンを引き抜く。
(2)U形ストレーナーは、上部のカバーを外し上方にスクリーンを引き抜く。
(3)ストレート形ストレーナーは、流体がストレートに流れる構造でY形及びU形のストレーナーに比べ圧力損失が小さい。
(4)複式バケット形のオイルストレーナーは、ストレーナーの点検が容易な構造である。
答え・解説を見る
正解
(1)が誤り

用語Y形ストレーナーの向きとは?

ストレーナーは、配管の中のゴミを網(スクリーン)でこし取る部品です。Y形は、名前のとおりY字形に斜め下へスクリーンが飛び出す形をしています。

そのため、横向きの配管では斜め下側からスクリーンを引き抜いて掃除します。ゴミも下にたまるので下から抜くのが合理的で、「上部に引き抜く」は誤りです。

❌(1)Y形ストレーナーは、円筒形のスクリーンを流路に対して45度傾けた構造で、横引きの配管では、上部にスクリーンを引き抜く。

これが誤り。Y形ストレーナーは、スクリーンが斜め下に付く構造なので、横引き配管では下側(斜め下)からスクリーンを引き抜きます。「上部に引き抜く」は逆で誤りです。

⭕(2)U形ストレーナーは、上部のカバーを外し上方にスクリーンを引き抜く。

正しい。U形ストレーナーは、上部のカバーを外して上方にスクリーンを引き抜きます。

⭕(3)ストレート形ストレーナーは、流体がストレートに流れる構造でY形及びU形のストレーナーに比べ圧力損失が小さい。

正しい。ストレート形は流体がまっすぐ流れる構造で、Y形やU形より圧力損失(流れの抵抗で失われる圧力)が小さくなります。

⭕(4)複式バケット形のオイルストレーナーは、ストレーナーの点検が容易な構造である。

正しい。複式バケット形オイルストレーナーは、片方を使いながらもう片方を点検できる構造で、点検が容易です。

問27

分野:ダクト設備重要度 ★★☆

ダクト及びダクト附属品に関する記述のうち、適当でないものはどれか。

(1)スパイラルダクトの接続には、差込み継手又はフランジ継手を用いる。
(2)エルボの内側半径は、円形ダクトではダクトの直径の1/2以上とする。
(3)ダクトの断面を変形させる場合、上流側の拡大角度及び下流側の縮小角度は45度以内とする。
(4)長方形ダクトの板厚は、長辺と短辺とも同じである。
答え・解説を見る
正解
(3)が誤り

用語ダクトの拡大・縮小角度とは?

ダクトの太さを変えるときは、急に広げたり狭めたりすると空気の流れが乱れ、抵抗(圧力損失)が大きくなります。そこで角度をゆるやかにします。

基準は広げるとき(拡大)は15度以内、狭めるとき(縮小)は30度以内です。「拡大・縮小とも45度以内」は角度が大きすぎるので誤りです。

⭕(1)スパイラルダクトの接続には、差込み継手又はフランジ継手を用いる。

正しい。スパイラルダクトの接続には、差込み継手またはフランジ継手を用います。

⭕(2)エルボの内側半径は、円形ダクトではダクトの直径の1/2以上とする。

正しい。円形ダクトのエルボ(ダクトの曲がり部分)の内側半径は、ダクト直径の1/2以上とします。

❌(3)ダクトの断面を変形させる場合、上流側の拡大角度及び下流側の縮小角度は45度以内とする。

これが誤り。ダクト断面を変える角度は、拡大は15度以内、縮小は30度以内です。急に広げ/狭めると気流が乱れて抵抗が増えます。「45度以内」は大きすぎて誤りです。

⭕(4)長方形ダクトの板厚は、長辺と短辺とも同じである。

正しい。長方形ダクトの板厚は長辺の寸法で決め、四辺すべて同じ板厚にするので、長辺と短辺とも同じです。

問28

分野:施工管理法(設計図書)重要度 ★★☆

次の書類のうち公共工事標準請負契約約款上、設計図書に含まれないものはどれか。

(1)現場説明に対する質問回答書
(2)実施工程表
(3)仕様書
(4)設計図面
答え・解説を見る
正解
(2)が正解

用語設計図書とは?

設計図書とは、工事の内容を発注者が示すための書類一式です。公共工事標準請負契約約款では、①図面 ②仕様書 ③現場説明書 ④現場説明に対する質問回答書の4つと決められています。

一方、実施工程表は施工者が自分で作る進め方の予定表なので、設計図書には含まれません。「発注者が示すもの=設計図書、施工者が作るもの=含まれない」で区別します。

⭕(1)現場説明に対する質問回答書

含まれる。現場説明に対する質問回答書は、設計図書に含まれます。

❌(2)実施工程表

これが正解(含まれないもの)。実施工程表は、施工者が工事の進め方を示す書類で、設計図書には含まれません。

⭕(3)仕様書

含まれる。仕様書は、設計図書に含まれます。

⭕(4)設計図面

含まれる。設計図面は、設計図書に含まれます。

問29

分野:施工計画重要度 ★★☆

公共工事における施工計画等に関する記述のうち、適当でないものはどれか。

(1)施工期間中の各工事において養生が必要となる場合は、あらかじめ施工計画書に明記する。
(2)工事現場の施工体制において、主任技術者は現場代理人を兼任することはできない。
(3)現場説明書と設計図面の内容に相違がある場合は、現場説明書の内容を優先する。
(4)施工図は、作成範囲、作成順序、作成予定日等をあらかじめ定め、逐次完成させる。
答え・解説を見る
正解
(2)が誤り

用語主任技術者と現場代理人の兼任とは?

主任技術者は技術面の管理(施工が正しく行われるか)を担い、現場代理人は契約面の代表(発注者との窓口)を担います。役割は別々です。

ただし、同じ人が両方を兼ねること(兼任)は認められています。「兼任できない」は誤りです。

⭕(1)施工期間中の各工事において養生が必要となる場合は、あらかじめ施工計画書に明記する。

正しい。養生(仕上がった部分などを傷や汚れから守ること)が必要な場合は、あらかじめ施工計画書に明記します。

❌(2)工事現場の施工体制において、主任技術者は現場代理人を兼任することはできない。

これが誤り。主任技術者と現場代理人は、兼任できます。役割が違うだけで、同じ人が両方を務めることは認められています。「兼任できない」は誤りです。

⭕(3)現場説明書と設計図面の内容に相違がある場合は、現場説明書の内容を優先する。

正しい。現場説明書と設計図面に食い違いがある場合は、現場説明書の内容を優先します。

⭕(4)施工図は、作成範囲、作成順序、作成予定日等をあらかじめ定め、逐次完成させる。

正しい。施工図(現場で実際に工事を進めるための詳しい図面)は、作成範囲・順序・予定日を定めて、逐次(順ぐりに)完成させます。

施工計画と現場の段取り|届出の相手と日数【管工事施工管理技士】👉 この分野をもっとくわしく施工計画と現場の段取り|届出の相手と日数【管工事施工管理技士】

問30

分野:施工管理法(工程管理)重要度 ★★★

下図に示すネットワーク工程表において、クリティカルパスの所要日数として、適当なものはどれか。ただし、図中のイベント間のA〜Hは作業内容、日数は作業日数を表す。

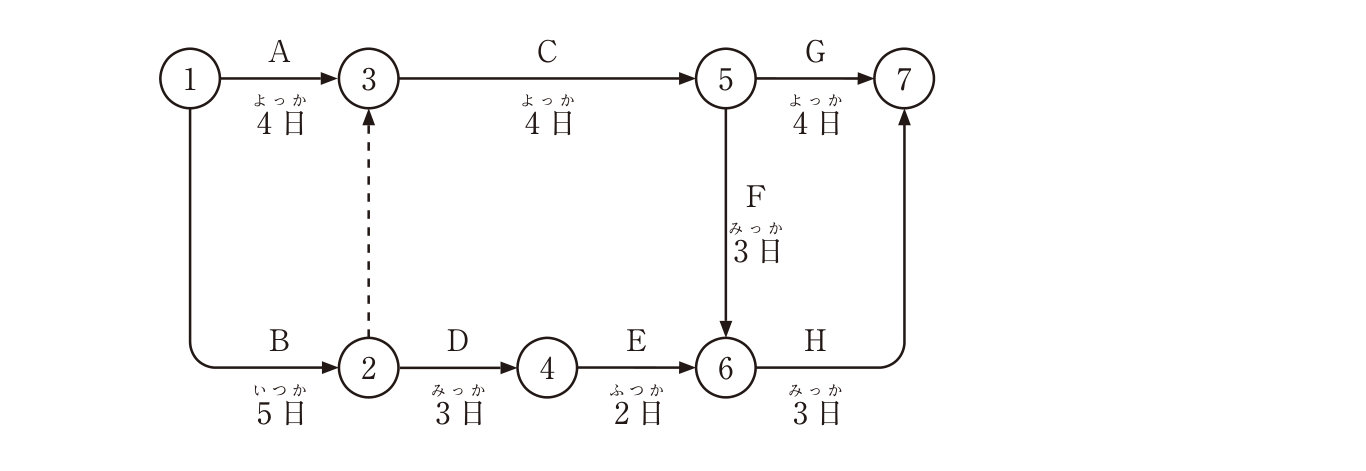

令和4年前期 問30 ネットワーク工程表
(1)12日
(2)13日
(3)14日
(4)15日
答え・解説を見る
正解
(4)が正解

用語クリティカルパスの求め方とは?

クリティカルパスとは、スタートからゴールまでの経路のうちいちばん日数がかかる道すじのことです。ここが全体の工期を決めます。各イベント(丸番号)に「そこまでの最長日数」を書き込んでいきます。

この図では、①→②が5日、点線(ダミー)で③へ、③→⑤が4日、⑤→⑥が3日、⑥→⑦が3日で、合計5+4+3+3=15日。これが最長でクリティカルパスになります。

❌(1)12日

誤り。最も日数のかかる経路(クリティカルパス)はこれより長くなります。

❌(2)13日

誤り。最も日数のかかる経路(クリティカルパス)は15日で、13日より長くなります。

❌(3)14日

誤り。最も日数のかかる経路(クリティカルパス)は15日で、14日ではありません。

⭕(4)15日

これが正しい。最も日数のかかる経路は①→②→(点線)→③→⑤→⑥→⑦で、5+4+3+3=15日。これがクリティカルパスです。

工程表の種類|ガントチャートとバーチャートのちがい【管工事施工管理技士】👉 この分野をもっとくわしく工程表の種類|ガントチャートとバーチャートのちがい【管工事施工管理技士】
