この記事で分かること
令和3年度(後期)2級管工事施工管理技士「第一次検定」の問題No.21〜30を、選択肢ごとに⭕❌でやさしく解説します。No.24〜28は必須問題です。正答は公式の正答肢で確認済みです。
この記事の問題はどこから?
問題文・図・解答は、試験を実施している一般財団法人 全国建設研修センターが公表しているものです。本記事はそれを引用したうえで、解説・図解・覚え方を独自に加えています。
出典:令和3年度後期 2級管工事施工管理技術検定(第一次検定)
問21
分野:消火設備重要度 ★★☆
屋内消火栓ポンプ回りの配管に関する記述のうち、適当でないものはどれか。
(1)吸水管には、ろ過装置(フート弁に附属するものを含む。)を設ける。
(2)水源の水位がポンプより高い位置にある場合、吸水管には逆止め弁を設ける。
(3)吸水管は、ポンプごとに専用とする。
(4)締切運転時における水温上昇防止のため、逃し配管を設ける。
答え・解説を見る
用語水源がポンプより高い場合の吸水管とは?
ポンプの吸水管に付ける弁は、水源とポンプの高さの関係で変わります。水源がポンプより高いときは、水が自然に流れ込むので呼び水(ポンプを動かす前にポンプ内を満たしておく水)が不要で、点検・修理用に止水弁(仕切弁)を設けます。
消防法の基準では、水源がポンプより高い場合に吸水管へ設けるのは止水弁とろ過装置で、逆止め弁(逆流を止める弁)ではありません。水源がポンプより低い場合は、吸水管の先端にフート弁を設けます。そのため「逆止め弁を設ける」は誤りです。
⭕(1)吸水管には、ろ過装置(フート弁に附属するものを含む。)を設ける。
正しい。吸水管には、ごみを取り除くろ過装置(フート弁(吸水管の先端に付ける弁)付属のものを含む)を設けます。
❌(2)水源の水位がポンプより高い位置にある場合、吸水管には逆止め弁を設ける。
これが誤り。水源がポンプより高い位置にある場合、吸水管に設けるのは止水弁(仕切弁)です。「逆止め弁」ではないので誤りです。
⭕(3)吸水管は、ポンプごとに専用とする。
正しい。吸水管は、複数ポンプで共用せず、ポンプごとに専用とします。
⭕(4)締切運転時における水温上昇防止のため、逃し配管を設ける。
正しい。締切運転(吐出を閉じたまま運転)で水温が上がりすぎないよう、逃し配管を設けます。
👉 この分野をもっとくわしく屋内消火栓とスプリンクラーの設備|加圧送水装置と配管【管工事施工管理技士】
問22
分野:ガス設備重要度 ★★☆
ガス設備に関する記述のうち、適当でないものはどれか。
(1)都市ガスの引込みで、本支管分岐個所から敷地境界線までの導管を供給管という。
(2)液化天然ガス(LNG)には、一酸化炭素が含まれている。
(3)液化石油ガス(LPG)の一般家庭向け供給方式には、戸別供給方式と集団供給方式がある。
(4)液化石油ガス(LPG)の充填容器の設置においては、容器が常に40℃以下に保たれる措置を講じる。
答え・解説を見る
用語LNG(液化天然ガス)とは?
LNG(液化天然ガス)は、天然ガスを冷やして液体にしたもので、主成分はメタンです。都市ガスの原料に使われます。
メタンが燃えても、正しく燃焼すれば一酸化炭素(毒性のガス)は発生せず、もともと含まれてもいません。そのため「一酸化炭素が含まれている」は誤りです。
⭕(1)都市ガスの引込みで、本支管分岐個所から敷地境界線までの導管を供給管という。
正しい。本支管(道路に埋められたガスの本管と支管)の分岐個所から敷地境界線までの導管を供給管といいます。
❌(2)液化天然ガス(LNG)には、一酸化炭素が含まれている。
これが誤り。LNG(液化天然ガス)の主成分はメタンで、一酸化炭素は含まれていません。「含まれている」は誤りです。
⭕(3)液化石油ガス(LPG)の一般家庭向け供給方式には、戸別供給方式と集団供給方式がある。
正しい。LPGの一般家庭向け供給には、戸別供給方式と集団供給方式があります。
⭕(4)液化石油ガス(LPG)の充填容器の設置においては、容器が常に40℃以下に保たれる措置を講じる。
正しい。LPGの充填容器は、温度が上がりすぎないよう常に40℃以下に保つ措置をとります。
問23
浄化槽の構造方法を定める告示に示された分離接触ばっ気方式(処理対象人員30人以下)の処理フローとして、適当なものはどれか。
(1)流入→嫌気ろ床槽→接触ばっ気槽→沈殿槽→消毒槽→放流
(2)流入→沈殿分離槽→接触ばっ気槽→嫌気ろ床槽→消毒槽→放流
(3)流入→沈殿分離槽→接触ばっ気槽→沈殿槽→消毒槽→放流
(4)流入→沈殿槽→接触ばっ気槽→沈殿分離槽→消毒槽→放流
答え・解説を見る
用語分離接触ばっ気方式の流れとは?
分離接触ばっ気方式は、小規模(30人以下)の合併処理浄化槽(トイレの汚水と台所などの排水をまとめて処理する浄化槽)の方式です。汚水を順に処理してきれいにします。
流れは①沈殿分離槽(固形物を沈めて分ける)→②接触ばっ気槽(微生物で有機物を分解)→③沈殿槽(はがれた汚泥を沈める)→④消毒槽(消毒)→放流です。「沈殿分離が先・接触ばっ気・沈殿・消毒」の順で覚えます。
❌(1)流入→嫌気ろ床槽→接触ばっ気槽→沈殿槽→消毒槽→放流
誤り。分離接触ばっ気方式の最初は「沈殿分離槽」です。嫌気ろ床槽(酸素を嫌う微生物に汚れを分解させる槽)から始まるのは別方式(嫌気ろ床接触ばっ気方式)です。
❌(2)流入→沈殿分離槽→接触ばっ気槽→嫌気ろ床槽→消毒槽→放流
誤り。接触ばっ気槽の後に嫌気ろ床槽が来る順序はありません。
⭕(3)流入→沈殿分離槽→接触ばっ気槽→沈殿槽→消毒槽→放流
これが正しい。分離接触ばっ気方式は「流入→沈殿分離槽→接触ばっ気槽→沈殿槽→消毒槽→放流」の順です。まず沈殿分離で固形物を分け、接触ばっ気で微生物処理し、沈殿・消毒して放流します。
❌(4)流入→沈殿槽→接触ばっ気槽→沈殿分離槽→消毒槽→放流
誤り。最初に「沈殿槽」、後に「沈殿分離槽」が来る順序は正しくありません。
👉 この分野をもっとくわしく水道法・下水道法・浄化槽法|給水装置はどこまでか【管工事施工管理技士】
問24
分野:空気調和機重要度 ★★☆
空気調和機に関する記述のうち、適当でないものはどれか。
(1)ユニット形空気調和機は、冷却、加熱の熱源装置を持たず、ほかから供給される冷温水等を用いて空気を処理し送風する機器である。
(2)ファンコイルユニットは、冷温水を使用して室内空気を冷却除湿又は加熱する機器である。
(3)パッケージ形空気調和機は、空気熱源のものと水熱源のものがある。
(4)気化式加湿器は、通過する空気に水を噴霧気化させることで加湿を行う。
答え・解説を見る
用語気化式加湿器とは?
気化式加湿器は、水を含ませたぬれたエレメント(気化材)に空気を通し、水が自然に蒸発(気化)することで空気に湿り気を与える方式です。霧を出しません。
「水を噴霧して気化させる」のは水噴霧式(噴霧式)という別の方式です。気化式は噴霧しないので、「水を噴霧気化させる」という説明は誤りです。
⭕(1)ユニット形空気調和機は、冷却、加熱の熱源装置を持たず、ほかから供給される冷温水等を用いて空気を処理し送風する機器である。
正しい。ユニット形空気調和機(AHU)は、自身は熱源を持たず、外から来る冷温水で空気を冷やす・温めて送ります。
⭕(2)ファンコイルユニットは、冷温水を使用して室内空気を冷却除湿又は加熱する機器である。
正しい。ファンコイルユニットは、冷温水を使って室内空気を冷却除湿・加熱する小型機器です。
⭕(3)パッケージ形空気調和機は、空気熱源のものと水熱源のものがある。
正しい。パッケージ形空調機には、外気と熱をやり取りする空気熱源のものと、水と熱をやり取りする水熱源のものがあります。
❌(4)気化式加湿器は、通過する空気に水を噴霧気化させることで加湿を行う。
これが誤り。気化式加湿器は、ぬれた材(気化材)に空気を通して自然に蒸発させて加湿します。「水を噴霧」して加湿するのは水噴霧式で、方式が違うので誤りです。
問25
分野:送風機・ポンプ重要度 ★★☆
送風機及びポンプに関する記述のうち、適当でないものはどれか。
(1)斜流送風機は、ケーシングが軸流式の形状のものと、遠心式の形状のものがある。
(2)遠心送風機のうち、多翼送風機は、羽根車の出口の羽根形状が回転方向に対して前に湾曲している。
(3)水中モーターポンプは、耐水構造の電動機を水中に潜没させて使用できるポンプである。
(4)給水ポンプユニットの末端圧力一定方式は、ポンプ吐出側の圧力を検知し水量の増減に関係なく圧力が一定になるように制御する方式である。
答え・解説を見る
用語末端圧力一定方式とは?
給水ポンプの制御方式は、主に次の2つです。吐出圧力一定方式は、ポンプの出口の圧力をいつも一定に保ちます。
末端圧力一定方式は、蛇口などがある配管の末端の圧力が一定になるよう、水量が増えたら吐出圧力を上げ、減らしたら下げます。省エネにつながるのが利点です。問題文は末端圧力一定の説明に吐出圧力一定の内容を書いているので誤りです。
⭕(1)斜流送風機は、ケーシングが軸流式の形状のものと、遠心式の形状のものがある。
正しい。斜流送風機には、ケーシング(羽根車を囲む外箱)が軸流式の形のものと遠心式の形のものがあります。
⭕(2)遠心送風機のうち、多翼送風機は、羽根車の出口の羽根形状が回転方向に対して前に湾曲している。
正しい。多翼送風機(シロッコ)は、羽根が回転方向へ前に曲がった前向き羽根です。
⭕(3)水中モーターポンプは、耐水構造の電動機を水中に潜没させて使用できるポンプである。
正しい。水中モーターポンプは、水がしみ込まない構造の電動機を水中に沈めて使えます。
❌(4)給水ポンプユニットの末端圧力一定方式は、ポンプ吐出側の圧力を検知し水量の増減に関係なく圧力が一定になるように制御する方式である。
これが誤り。末端圧力一定方式は、配管の末端の圧力を一定に保つよう、水量に応じて吐出圧力を変える方式です。「吐出側の圧力を一定にする」のは吐出圧力一定方式で、説明が入れ替わっているので誤りです。
問26
分野:配管材料・附属品重要度 ★★☆
配管材料及び配管附属品に関する記述のうち、適当でないものはどれか。
(1)ボールタップは、比較的小さなタンクの水位を一定に保つために用いる。
(2)架橋ポリエチレン管は、構造により単層管と二層管に分類される。
(3)スイング逆止め弁を垂直配管に取り付ける場合は、下向きの流れとする。
(4)配管用炭素鋼鋼管には黒管と白管があり、白管は、黒管に溶融亜鉛めっきを施したものである。
答え・解説を見る
用語スイング逆止め弁の取付け向きとは?
スイング逆止め弁は、弁体が扉のように開閉し、順方向は開き、逆流しようとすると閉じて逆流を止める弁です。
垂直配管では、下から上へ(上向き)流れるように付けます。こうすると順流で弁が開き、流れが止まると弁が自重で閉じて逆流を防げます。「下向きの流れ」では弁が開かないので誤りです。
⭕(1)ボールタップは、比較的小さなタンクの水位を一定に保つために用いる。
正しい。ボールタップは、浮き球で弁を開閉し、比較的小さなタンクの水位を一定に保ちます。
⭕(2)架橋ポリエチレン管は、構造により単層管と二層管に分類される。
正しい。架橋ポリエチレン管(熱や圧力に強くしたポリエチレンの管)は、構造により単層管と二層管に分けられます。
❌(3)スイング逆止め弁を垂直配管に取り付ける場合は、下向きの流れとする。
これが誤り。スイング逆止め弁を垂直配管に付けるときは、上向きの流れにします。下向きの流れだと弁体が閉じたままになり、水が流れないので誤りです。
⭕(4)配管用炭素鋼鋼管には黒管と白管があり、白管は、黒管に溶融亜鉛めっきを施したものである。
正しい。配管用炭素鋼鋼管の白管は、黒管に溶融亜鉛めっきをしてさびにくくしたものです。
👉 この分野をもっとくわしく配管材料の種類と使い分け|SGP・VP・ライニング管の記号が読める【管工事施工管理技士】
問27
ダクト及びダクト附属品に関する記述のうち、適当でないものはどれか。
(1)ステンレス鋼板製ダクトは、厨房等の湿度の高い室の排気ダクトには使用しない。
(2)硬質塩化ビニル板製ダクトは、腐食性ガス等を含む排気ダクトに用いられる。
(3)グラスウール製ダクトは、吹出口及び吸込口のボックス等に用いられる。
(4)フランジ用ガスケットの材質は、繊維系、ゴム系、樹脂系がある。
答え・解説を見る
用語ステンレス鋼板製ダクトの用途とは?
ステンレス鋼板は、水や湿気に強くさびにくい金属です。この特長から、水気の多い場所のダクトに向いています。
厨房(ちゅうぼう)の排気ダクトは、湯気や油煙で湿度が高くさびやすい場所なので、ステンレス鋼板を使うのが一般的です。「使用しない」は逆なので誤りです。
❌(1)ステンレス鋼板製ダクトは、厨房等の湿度の高い室の排気ダクトには使用しない。
これが誤り。ステンレス鋼板はさびに強いので、厨房など湿度の高い室の排気ダクトに使用します。「使用しない」は逆で誤りです。
⭕(2)硬質塩化ビニル板製ダクトは、腐食性ガス等を含む排気ダクトに用いられる。
正しい。硬質塩化ビニル板製ダクトは、さびない特性から腐食性ガスを含む排気ダクトに使われます。
⭕(3)グラスウール製ダクトは、吹出口及び吸込口のボックス等に用いられる。
正しい。グラスウール(ガラスを綿のような繊維にした材料)製ダクトは、吹出口・吸込口のボックスなどに使われ、消音効果もあります。
⭕(4)フランジ用ガスケットの材質は、繊維系、ゴム系、樹脂系がある。
正しい。フランジ(ダクトの端のつば状の接合部)用ガスケット(接合部の隙間をふさぐパッキン)の材質には、繊維系・ゴム系・樹脂系があります。
問28
分野:施工管理法(設計図書)重要度 ★★☆
設計図書間に相違がある場合において、一般的な適用の優先順位として、適当でないものはどれか。
(1)図面より質問回答書を優先する。
(2)標準仕様書より図面を優先する。
(3)現場説明書より標準仕様書を優先する。
(4)現場説明書より質問回答書を優先する。
答え・解説を見る
用語設計図書の優先順位とは?
設計図書の内容が食い違うときは、優先順位に従います。高い順に①質問回答書 ②現場説明書 ③特記仕様書 ④図面 ⑤標準仕様書です。個別に決めたものほど優先されます。
この順では現場説明書(②)は標準仕様書(⑤)より上です。そのため「現場説明書より標準仕様書を優先する」は順位が逆で誤りです。
⭕(1)図面より質問回答書を優先する。
正しい。質問回答書は図面より優先します(質問回答書>図面)。
⭕(2)標準仕様書より図面を優先する。
正しい。図面は標準仕様書より優先します(図面>標準仕様書)。
❌(3)現場説明書より標準仕様書を優先する。
これが誤り。優先順位は現場説明書のほうが標準仕様書より上です(現場説明書>標準仕様書)。「現場説明書より標準仕様書を優先する」は逆で誤りです。
⭕(4)現場説明書より質問回答書を優先する。
正しい。質問回答書は現場説明書より優先します(質問回答書>現場説明書)。
問29
分野:施工管理法(完成図書)重要度 ★★☆
公共工事において、工事完成時に監督員への提出が必要な図書等に該当しないものはどれか。
(1)工事安全衛生日誌等の安全関係書類の控え
(2)官公署に提出した届出書類の控え
(3)空気調和機等の機器の取扱説明書
(4)風量、温湿度等を測定した試運転調整の記録
答え・解説を見る
用語完成図書とは?
完成図書は、工事が終わったときに発注者(監督員)へ引き渡す書類一式です。引き渡し後の建物の維持管理に必要なものが中心です。
具体的には、完成図・機器の取扱説明書・試運転調整記録・官公署への届出控えなどです。一方、工事安全衛生日誌などの安全関係書類は施工者が管理する社内書類で、完成図書には該当しません。
❌(1)工事安全衛生日誌等の安全関係書類の控え
これが正解(該当しないもの)。工事安全衛生日誌などの安全関係書類は、施工中の管理に使う施工者側の書類で、完成時に監督員へ提出する図書には該当しません。
⭕(2)官公署に提出した届出書類の控え
該当する。官公署に提出した届出書類の控えは、完成時に監督員へ提出します。
⭕(3)空気調和機等の機器の取扱説明書
該当する。機器の取扱説明書は、引き渡し後の維持管理に必要なので提出します。
⭕(4)風量、温湿度等を測定した試運転調整の記録
該当する。試運転調整の記録は、性能を確認した証拠として提出します。
問30
分野:施工管理法(工程管理)重要度 ★★★

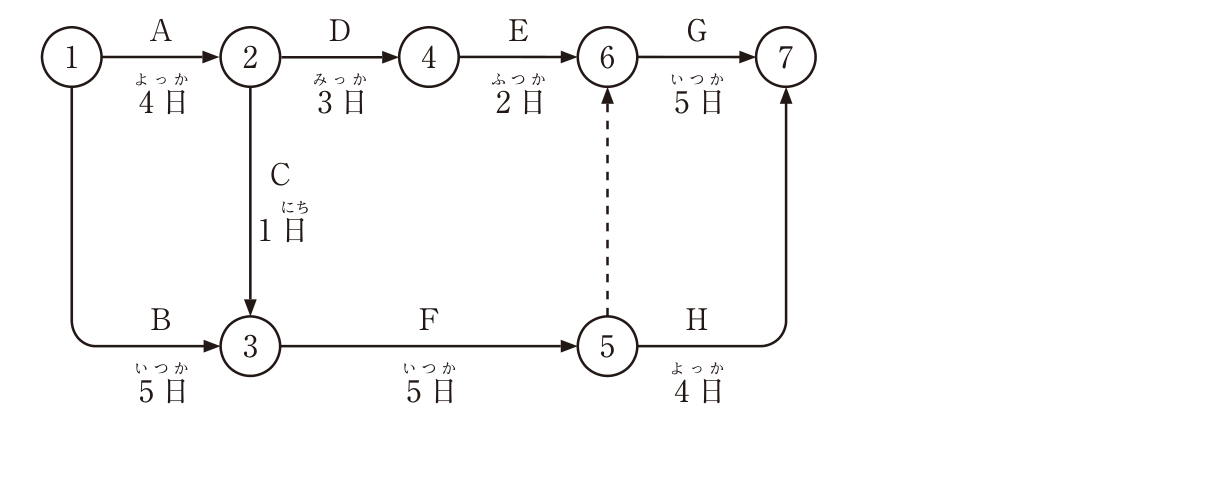

下図に示すネットワーク工程表について、クリティカルパスの本数と所要日数の組合せとして、適当なものはどれか。ただし、図中のイベント間のA〜Hは作業内容、日数は作業日数を表す。
(1)1本 ―― 14日
(2)1本 ―― 15日
(3)2本 ―― 14日
(4)2本 ―― 15日
答え・解説を見る
用語クリティカルパスの本数とは?
クリティカルパスは、スタートからゴールまでで最も日数のかかる道筋です。所要日数(工期)を決めます。同じ最長日数の道が複数あれば、クリティカルパスは複数本になります。
この図では、③に達する道が①→③(B=5日)と①→②→③(A4+C1=5日)の2通りあり、どちらも5日で同じです。その先は共通(F5→⑥→G5)で合計15日。したがってクリティカルパスは2本・15日です。
❌(1)1本 ―― 14日
誤り。所要日数(最長経路)は15日で、14日ではありません。
❌(2)1本 ―― 15日
誤り。所要日数は15日で正しいですが、クリティカルパスは1本ではなく2本あります。
⭕(4)2本 ―― 15日
これが正しい。最長経路は15日で、そこへ至る道が2本(①→③と①→②→③)あります。どちらも「③→⑤(F5)→⑥→⑦(G5)」を通り、合計15日で並ぶのでクリティカルパスは2本です。
👉 この分野をもっとくわしく工程表の種類|ガントチャートとバーチャートのちがい【管工事施工管理技士】
