公共工事標準請負契約約款をゼロからやさしく解説|迷ったら監督員と協議【管工事施工管理技士】
契約約款(けいやくやっかん)は、1級管工事施工管理技士の一次検定でほぼ毎年1問出ています。工事を注文する側(発注者)と、工事をする側(受注者)の約束ごとをまとめた文書です。条文を暗記する必要はありません。「迷ったら勝手に決めず、監督員と協議する」という一本の筋で、多くの選択肢が判断できます。この記事では、契約の知識がない状態からでも分かるように解説します。
登場人物を先に整理する

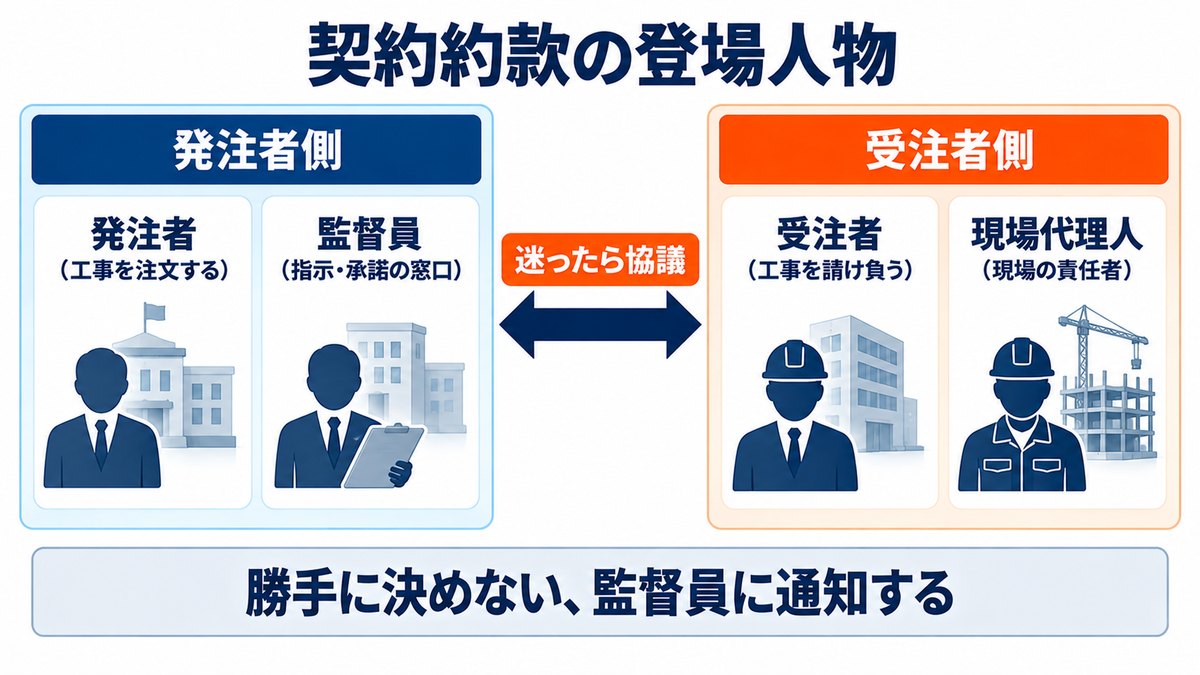

例4人の役割
・発注者 … 工事を注文する側(役所など)
・監督員 … 発注者が置く担当者。指示・承諾・協議の窓口
・受注者 … 工事を請け負う側(施工会社)
・現場代理人 … 受注者が現場に置く責任者
試験の選択肢は、この誰かが、勝手に何かを決めてしまう形で誤りが作られます。「受注者の判断で」という言葉が出てきたら、いったん止まって読み直してください。
迷ったら協議:設計図書が不明確なとき
注意注意
設計図書(図面や仕様書)の内容がはっきりしないとき、受注者が自分の判断で施工してはいけません。まず監督員に通知し、協議・確認してから施工します。
なぜ?なぜ自分で決めてはいけないのですか。
あとで「頼んだものと違う」となったとき、やり直しの費用と責任があいまいになるからです。先に確認しておけば、変更が必要なら正式な手続きで代金や工期も見直せます。協議は、受注者を守るしくみでもあるのです。
ただし、約款や設計図書に特別な定めがない仮設(足場など、工事中だけ使う設備)や施工方法などは、受注者が自分の責任で決められます。「どう作るか」は受注者の裁量、「何を作るか」は発注者が決める——という分け方です。
よく出る決まり
| 場面 | 決まり |
|---|---|
| 現場に搬入した材料を外に出す | 監督員の承諾が必要 |
| 工事目的物(完成させる建物や設備)・工事材料の保険 | 設計図書に定めるところにより、火災保険・建設工事保険等に加入 |
| 完成検査に合格したあとの支払い | 請求を受けた日から40日以内に支払う |
| 設計変更で請負代金が大きく減った | 2/3以上減少したときは受注者から契約を解除できる |
| 受注者が正当な理由なく着工しない | 発注者は所定の手続きを経て契約を解除できる |
覚える覚え方
数字は、まず「40日」と「3分の2」の2つを覚えましょう。40日=お金を支払う期限、3分の2=これだけ減らされたら解除できる。どちらも受注者を守るための数字だと考えると、意味とセットで頭に残ります。
約款が守っているもの
例現場の使いどころ
現場では、図面と現物が合わないことが日常的に起きます。配管を通すはずの場所に梁(天井の中を横に走る太い骨組み)があった、隣の工事と取り合い(場所や順番のぶつかり合い)が重なった——というような場面です。そのときに現場の判断だけで進めると、あとで費用の押し付け合いになります。監督員に通知して協議するという手順は、その場では遠回りに見えても、結果的に早く片づくことが多いのです。
つまり契約約款は、もめごとが起きる前に、決め方を決めておく文書です。試験問題も、この考え方に沿って作られています。「勝手に決める」「知らせない」「省略する」と書かれた選択肢は、たいてい誤りです。
試験ではこう出る
| よくある選択肢 | 判断 |
|---|---|
| 設計図書が不明確なら受注者の判断で施工 | 誤り。監督員に通知し協議 |
| 搬入した材料は自由に現場外へ出せる | 誤り。監督員の承諾が必要 |
| 支払いは請求から40日以内 | 正しい |
| 代金が2/3以上減れば受注者は契約解除できる | 正しい |
| 特別な定めのない施工方法は受注者が定める | 正しい |
よくある質問
Q. 約款の条文を読んだほうがよいですか。
A. 一次検定では必要ありません。だれが決めるのかと2つの数字を押さえれば、多くの問題に対応できます。
Q. 監督員と現場代理人を混同してしまいます。
A. 監督員は発注者側、現場代理人は受注者側です。「発注者が置くのが監督員」と覚えてください。
Q. 民間工事でも同じですか。
A. 民間には別の約款がありますが、試験で問われるのは公共工事標準請負契約約款です。考え方の筋は共通しています。
まとめまとめ
・監督員は発注者側、現場代理人は受注者側
・設計図書が不明確なら監督員に通知して協議(勝手に施工しない)
・特別な定めのない仮設・施工方法は受注者が定める
・搬入した材料の現場外への搬出は監督員の承諾
・支払いは請求から40日以内、代金2/3以上減で受注者は解除可
